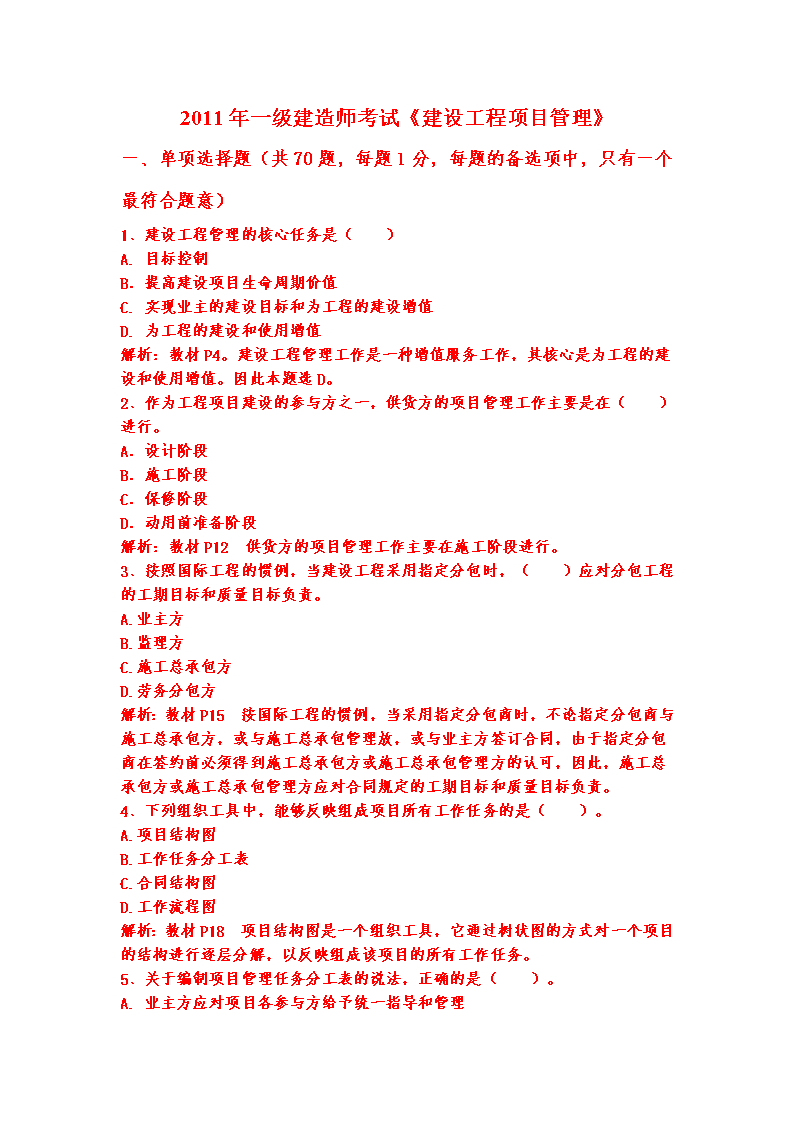

'2011年一级建造师考试《建设工程项目管理》一、单项选择题(共70题,每题1分,每题的备选项中,只有一个最符合题意)1、建设工程管理的核心任务是()A.目标控制B.提高建设项目生命周期价值C.实现业主的建设目标和为工程的建设增值D.为工程的建设和使用增值解析:教材P4。建设工程管理工作是一种增值服务工作,其核心是为工程的建设和使用增值。因此本题选D。2、作为工程项目建设的参与方之一,供货方的项目管理工作主要是在()进行。A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段解析:教材P12 供货方的项目管理工作主要在施工阶段进行。3、按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。A.业主方B.监理方C.施工总承包方D.劳务分包方解析:教材P15 按国际工程的惯例,当采用指定分包商时,不论指定分包商与施工总承包方,或与施工总承包管理放,或与业主方签订合同,由于指定分包商在签约前必须得到施工总承包方或施工总承包管理方的认可,因此,施工总承包方或施工总承包管理方应对合同规定的工期目标和质量目标负责。4、下列组织工具中,能够反映组成项目所有工作任务的是()。A.项目结构图B.工作任务分工表C.合同结构图D.工作流程图解析:教材P18 项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。5、关于编制项目管理任务分工表的说法,正确的是()。A.业主方应对项目各参与方给予统一指导和管理

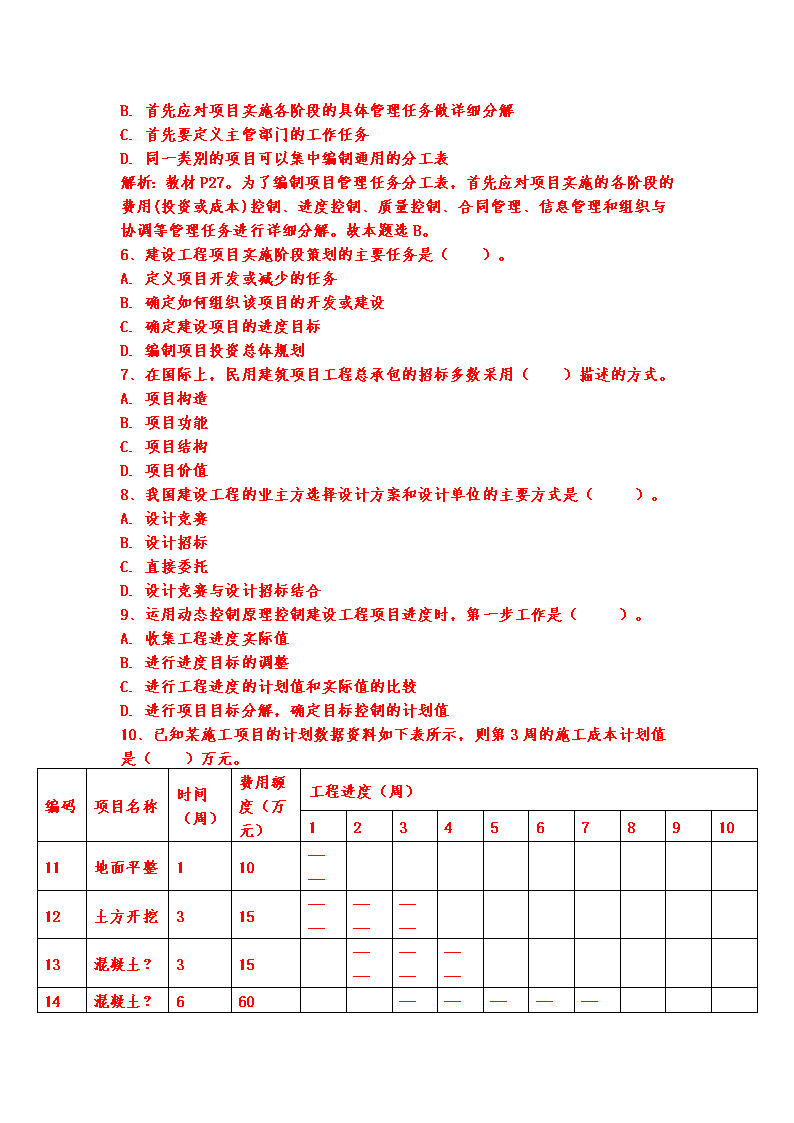

B.首先应对项目实施各阶段的具体管理任务做详细分解C.首先要定义主管部门的工作任务D.同一类别的项目可以集中编制通用的分工表解析:教材P27。为了编制项目管理任务分工表,首先应对项目实施的各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。故本题选B。6、建设工程项目实施阶段策划的主要任务是()。A.定义项目开发或减少的任务B.确定如何组织该项目的开发或建设C.确定建设项目的进度目标D.编制项目投资总体规划7、在国际上,民用建筑项目工程总承包的招标多数采用()描述的方式。A.项目构造B.项目功能C.项目结构D.项目价值8、我国建设工程的业主方选择设计方案和设计单位的主要方式是()。A.设计竞赛B.设计招标C.直接委托D.设计竞赛与设计招标结合9、运用动态控制原理控制建设工程项目进度时,第一步工作是()。A.收集工程进度实际值B.进行进度目标的调整C.进行工程进度的计划值和实际值的比较D.进行项目目标分解,确定目标控制的计划值10、已知某施工项目的计划数据资料如下表所示,则第3周的施工成本计划值是()万元。编码项目名称时间(周)费用额度(万元)工程进度(周)1234567891011地面平整110——12土方开挖315——————13混凝土?315——————14混凝土?660

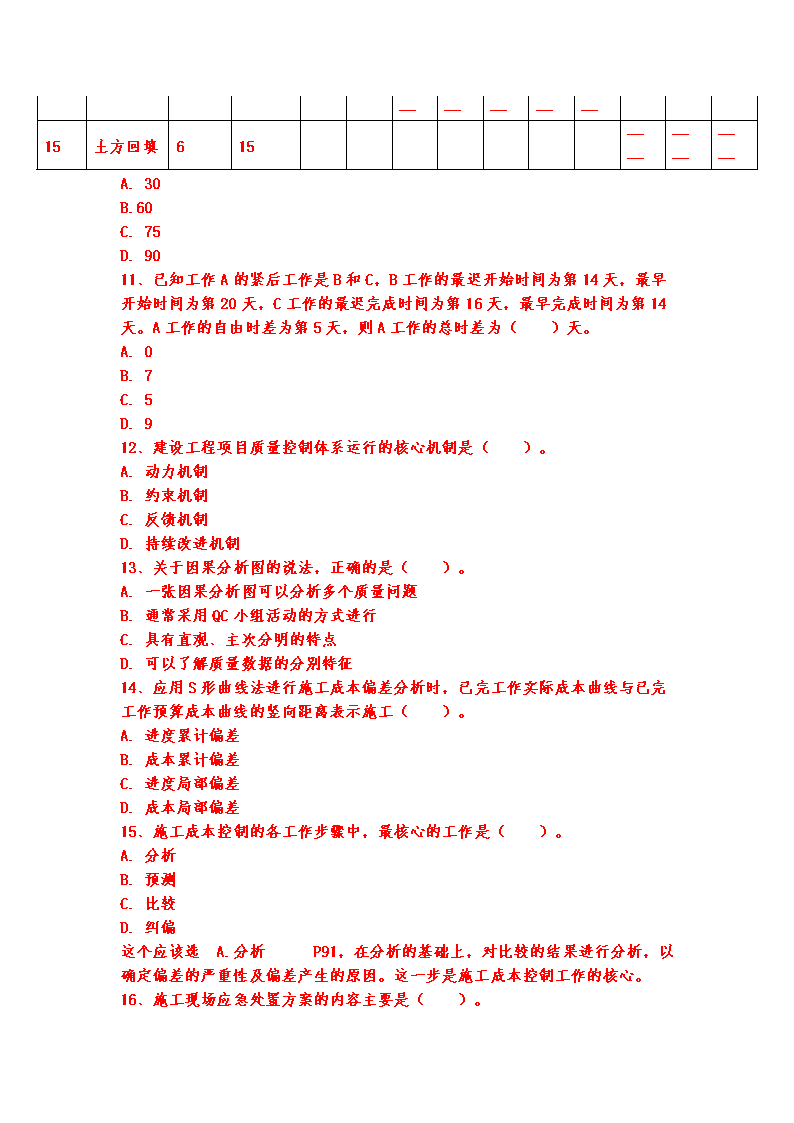

——————————15土方回填615——————A.30B.60C.75D.9011、已知工作A的紧后工作是B和C,B工作的最迟开始时间为第14天,最早开始时间为第20天,C工作的最迟完成时间为第16天,最早完成时间为第14天。A工作的自由时差为第5天,则A工作的总时差为()天。A.0B.7C.5D.912、建设工程项目质量控制体系运行的核心机制是()。A.动力机制B.约束机制C.反馈机制D.持续改进机制13、关于因果分析图的说法,正确的是()。A.一张因果分析图可以分析多个质量问题B.通常采用QC小组活动的方式进行C.具有直观、主次分明的特点D.可以了解质量数据的分别特征14、应用S形曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离表示施工()。A.进度累计偏差B.成本累计偏差C.进度局部偏差D.成本局部偏差15、施工成本控制的各工作步骤中,最核心的工作是()。A.分析B.预测C.比较D.纠偏这个应该选 A.分析 P91,在分析的基础上,对比较的结果进行分析,以确定偏差的严重性及偏差产生的原因。这一步是施工成本控制工作的核心。16、施工现场应急处置方案的内容主要是()。
A.应急工作原则 B.应急组织与协调C.信息发布 D.应急预案体系答案应该是B 见书P232第三条包括事故特征 、应急组织与职责、应急处置、注意事项17、关于施工质量计划的说法,正确的是()。A.施工质量计划是以施工项目为对象,由业主编制的质量计划B.施工质量计划中包括施工技术方案C.施工质量计划一经审核批准后不得修改D.协施工总承包单位对分包单位编制的施工质量计划不需要审核18、单代号搭接网络的时间参数计算时,若某项中间工作的最早开始时间为负值,则应当()。A.将该工作与最后一项工作联系起来B.在该工作与起点节点之间添加虚箭线C.增大该工作的时间间隔D.调整其紧前工作的持续时间19、在对合同中质量验收、工程移交和保修条款的分析中,应对重要的验收要求、()以及验收所带来的法律后果作说明。A.时间、程序B.时间、地点C.人员、责任D.质量、进度解析:质量监督站竣工验收是依法进行的只有依法进行的(A. 时间、程序)是法定条件!20、某工程竣工验收阶段,承包人于6月1日向工程师递交了竣工验收报告;发包人与6月15日组织生产设备启动试车检验;6月18日试车完毕后发包人、承包人、工程师和设计代表在试车记录上签字确认质量合格;工程师于6月20日签发工程移交证书。则承包人的实际竣工日应为()。A.6月15日B.6月18日C.6月1日D.6月20日21、建设工程合同的订立程序中,属于要约的是()。A.招标人通过媒体发布招标公告B.向符合条件的投标人发出招标文件C.投标人根据招标文件内容在规定的期限内向招标人提交投标文件D.招标人通过评标确定中标人,发出中标通知书
22、在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,则()A.该项工作使其紧后工作不能按最早时间开始B.该项工作的延误会影响工程总工期C.该项工作会变成关键工作D.该项工作对后续工作及工程总工期无影响23、下列质量控制工作中,属于施工技术准备工作的是()文件。A.做好施工现场的质量检查记录B.复核测量控制点C.按规定维修和校验计量器具D.审核复查各种施工详图P168 答案D24、下列建设工程安全隐患的不安全因素中,属于“物的不安全状态”的是()。A.个人防护用品缺失B.物体存放不当C.未正确使用个人防护用品D.对易燃易爆等危险品处理不当教材P22625、在空气压缩机的进出风管适当位置安装消声器的做法,属于施工噪声控制技术中的()。A.减震降噪控制B.声源控制C.传播途径控制D.接受者控制P244 第5-6行 答案B26、建设工程项目进度计划系统分为总进度计划、子系统进度计划和单项工程进度计划,这是根据进度计划的不同()编制的。A.功能B.深度C.周期D.编制主体27、某砖混结构住宅楼墙体砌筑时,监理工程师发现由于施工放线错误,导致山墙上窗户的位置偏离30cm,正确的处理方法是()。A、加固处理B、修补处理C、返工处理D、不做处理
28、关于施工成本及其管理的说法,正确的是()。A、施工成本管理就是在保证工期和满足质量要求的情况下,采取相应措施把成本控制在计划范围内,并最大程度地节约成本。B、施工成本是指施工过程中消耗的构成工程实体的各项费用支出。C、施工成本考核是在施工成本核算的基础上,对成本形成过程和影响成本升降的因素进行分析,以寻求进一步降低成本的途径。D、施工成本预测是以货币形式编制施工项目在计划期内的生产费用,成本水平,成本降低率及降低成本措施的书面方案P76 倒数第7-9行 答案A 29、下列建设工程项目进度控制的措施中,属于技术措施的是()。A、确定各类进度计划的审批程序B、优选工程项目设计、施工方案C、选择合理的合同结构D、选择工程承发包模式30、工程施工投标过程中,施工方案由投标人的()主持制定。A、拟派项目经理B、分管投标的副总经理C、技术负责人D、分管生产的副总经理31、关于施工图预算和施工预算的说法,错误的是()。A、施工预算的材料消耗量一般低于施工图预算的材料消耗量。B、施工预算是施工企业内部管理的一种文件,与建设单位无直接关系。C、施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的。D、施工预算的用工量一般比施工图预算的用工量低。32、采用单价合同时,最后工程结算的总价是根据()计算确定的。A发包人提供的清单工程量及承包方所填报的单价B发包人提供的清单工程量及承包方实际发生的单价C实际完成并经工程师计量的工程量及承包人实际发生的单价D实际完成并经工程量计量的工程量及承包人所填报的单价33、建设工程项目总进度目标谁的工作包括:(1)项目结构分析;(2)编制各层进度计划;(3)进度计划系统的结构分析;(4)项目的工作编码。其正确的工作顺序是()。A.1-3-4-2B.1-3-2-4C.3-2-1-4D.4-1-3-234、施工合同交底是指()。A承包人的合同管理人员向其内部项目管理人员交底
B发包人向承包人进行合同交底C监理工程师向承包人进行合同交底D施工项目经理向施工现场操作人员进行交底35、关于FIDIC条件中,采用DAB(争端裁决委员会)方式解决争议的说法,正确的是()。A.业主应按支付条件支付DAB报酬的70%B.DAB提出的裁决具有终局性C.特聘争端裁决委员的任期与合同期限一致D.DAB的成员一般是工程技术和管理方面的专家36、根据《招标投标法》,招标人对已发出的招标文件进行必要的澄清或修改的,应当在招标文件要求提交投票文件截止时间至少()日之前书面通知。A.7B.15C.14D.2137、建设项目设计方进度控制的任务是依据()对设计工作进度的要求,控制设计工作进度。A可行性研究报告B设计大纲C设计总进度纲要D设计任务委托合同38、下列担保中,担保金额在担保有效期内逐步减少的是()。A预付款担保B投标担保C履约担保D支付担保39、下列影响施工质量的生产要素中,只能通过采取预测预防的控制方法以消除其对施工质量不利影响的是()。A施工人员B材料设备C施工机械D环境因素40、根据《质量管理体系》,建设工程质量控制的定义是()。A参与工程建设者为了保证工程项目质量所从事工作的水平和完善程度B对建筑产品具备的满足规定要求能力的程度所作的有系统的检查C工程项目质量管理的一部分,致力于满足质量要求的一系列相关活动D为达到工程项目质量要求所采取的作业技术和活动
41、某分部工程计划工程量5000M3,计划成本380元/m3,实际完成工程量为4500m3,实际成本400元/m3。用赢得值法分析该分部工程的施工成本偏差为()元。A-100000B-190000C-90000D-20000042、对于建设工程项目管理者而言,一般情形下属于不可控的是()。A社会因素B人的因素C管理因素D技术因素43、在工程实施过程中发生索赔事件以后,承包人首先应()。A向工程师发出书面索赔意向通知B向建设主管部门报告C收集索赔证据并计算相应的经济和工期损失D向工程师递交正式索赔报告44、在施工过程中,工程师发现曾检验合格的工程部位仍存在施工质量问题,则修复该部位工程质量缺陷时,应()。A由发包人承担费用,工期给予顺延B由承包人承担费用,工期给予顺延C由发包人承担费用,工期不给予顺延D由承包人承担费用,工期不给予顺延45、建设工程中采用的投标保函、履约保函等方式,属于我国《担保法》中的()。A抵押B留置C定金D保证46、单位工程完工后,施工单位自行组织有关人员进行质量检查评定,在具备竣工验收条件后,向()提交工程验收报告。A监理单位B建设单位C勘察设计单位D政府建设工程质量监督部门47、下列导致施工质量事故发生的原因中,属于管理原因的是()。A施工工艺错误B盲目所求利润,偷工减料
C材料检验不严D操作者选用不合适施工方法48、在国际上,项目管理咨询公司所提供的代表委托方利益的项目管理服务性质属于()服务。A工程采购B工程顾问C工程监督D工程技术49、关于施工过程的作业质量控制的说法。正确的是()。A工序施工效果的控制属于事前质量控制B在施工阶段,施工承包方和监理方都是质量自控主体C工序质量控制包括作业者的自我控制和作业者外部的检查,监督D工序施工质量控制主要包括工序施工效果控制和纠正质量偏差50、关于建筑施工企业劳动用工的说法,错误的是()。A建筑施工企业与劳动者应当自试用期满后,按照劳动合同法规的规定签订书面劳动合同B建筑施工企业应当相关规定办理工手续,不得使用零散工C建筑施工企业应当将每个工程项目中的施工管理,作业人员劳务档案中有关情况在当地建筑业企业信息管理系统中按规定如实填报D劳动合同应一式三份,双方当事人各持一份,劳动者所在工地保留一份备查51、工程建设监理规划编制完成后,必须经()审核批准。A业主B总监理工程师C监理单位技术负责人D专业监理工程师52、第二类危险源的风险控制中,最重要的工作是()。A设置安全监控系统B改善作业环境C制定应急救援体系D加强员工的安全意识培训和教育53、关于生产安全事故应急预案管理的说法,正确的是()。A参建单位的安全生产及应急管理方面的专家,均可受邀参加应急预案评审B应急预案应报同级人民政府和上一级安全生产监督管理部门备案C生产经营单位应每年至少组织2次综合应急预案演练D生产经营单位应每半年组织一次现场处理方案演练54、施工成本计划的编制以成本预测为基础,关键是确定()。A目标成本B预算成本
C计划成本D实际成本55、有关于建设工程项目总承包单位工作内容,正确的是()。A负责办理项目的审查、核准或手续,取得项目用地的使用权B按照合同约定:完成设计、采购、施工、竣工试验和竣工后试验C完成拆迁补偿工作,使项目具备法律规定的开工条件D项目总承包单位可自主确定设计人员和设计分包者56、根据《统一标准》,建筑工程质量验收划分为()。A分部工程、分项工程和检验批B分部工程、分项工程、隐蔽工程和检验批C单位工程、分部工程、分项工程和检验批D单位工程、分部工程、分项工程、隐蔽工程和检验批57、根据《诚信行为管理办法》,不良行为记录信息公布期限一般为()。A.1年至3年B.3个月至3年C.3年以上D.6个月至3年58、关于项目进度控制的说法,正确的是()。A进度控制必须要保证工程质量和成本B进度目标的分析的谁是进度控制的首要工作C项目进度控制的依据是实施性进度计划D进度计划软件是基于横道图原理开发的59、施工项目经理在承担工程项目施工的管理过程中,是以()身份处理与所承担的工程项目有关的外部关系。A施工企业决策者B施工企业法定代表人C施工企业法定代表人的代表D建设单位项目管理者60、建设工程项目总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的(),以克服由于设计和施工不协调而影响建设进度。A组织扁平化B组织集成化C组织柔性化D组织标准化61、根据下表逻辑关系控制的双代号网络图,图中存在的作图错误是()。
A有多个终点节点B节点编号不对C逻辑关系不对D有多个起点节点62、通过施工全过程的全面质量监督管理、协调和决策,保证竣工项目达到投资决策所确定的质量标准,这是()在施工阶段的质量控制目标。A设计单位B施工单位C监理单位D建设单位63、关于施工总承包单位安全责任的说法,正确的是()。A总承包单位的项目经理是施工企业第一负责人B业主指定的分包单位可以不服从总承包单位的安全生产管理C分包单位不服从管理导致安全生产事故的,总承包单位不承担责任D总承包单位对施工现场的安全生产负总责64、关于职业健康与安全管理体系内部审核的说法,正确的是()。A内部审核是按照上级要求对体系进行的检查和评价B内部审核是最高管理者对管理体系的系统评价C内部审核是管理体系接受外部监督的一种机制D内部审核是管理体系自我保证和自我监督的一种机制65、某投标人在招标工程开标后发现自己由于报价失误,比正常报价少报18%,虽然被确定为中标人,但拒绝与业主签订施工合同。该投标人所采用的风险对策是()。A风险规避B风险减轻C风险自留D风险转移
66、某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。项目单位目标实际产量立方米800850单价元600640损耗率%53A由于产量增加50,成本增加21300元B由于单价提高40,成本增加35020元C实际成本与目标成本的差额为56320元D由于损耗下降2%,成本减少9600元67、某企业在通过质量体系认证后由于管理不善,谁机构对其做出了撤销谁的决定。下列说法正确的是()。A不能再重新提出认证申请B一年后方可重新提出认证申请C半年后方可重新提出认证申请D三个月后方可重新提出认证申请68、某施工现场道路上出现了一个坑,项目经理部不仅设置了防护栏及警示牌,还设置了照明灯及夜间警示红灯,这体现了()原则。A冗余安全度治理B预防与减灾并重治理C单项隐患综合治理D动态治理69、某工程由于图纸、规范等准备不充分,招标方仅能制定一个估算指标,则在招标时宜采用成本加酬金合同形式的()。A成本加固定费用合同B成本加固定比例费用合同C成本加奖金合同D最大成本加费用合同70、根据《建设工程项目管理规范》(GBT50326-2006),项目管理实施规划应由()组织编制。A项目技术负责人B企业生产负责人C企业技术负责人D项目经理
二、多项选择题(共30题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)71、某建筑材料采购合同中,约定由采购方于2011年6月30日到指定地点提取的约定数量的货物。7月10日支付货物总额,6月25日采购方接到了提前提货通知,采购方派车于6月28日接收货物,发现供货方交货数量大于约定数量。那么采购方可采取的正确行为有()。A、应在7月8日支付货款总额B、仍可在7月10日支付货款总额C、只提取约定数量的货物D、支付6月25日—28日未及时提货的保管费用E、对多交货部分代为保管,但保管费应由供货方承担72、单位工程施工组织设计和分部(分项)工程施工组织设计均应不包括的内容有()。A、工程概况B、施工方案选择C、施工方法和施工机械的选择D、主要技术经济指标E、施工特点分析73、某建设工程项目中,甲公司作为工程发包人与乙公司签订了工程承包合同,乙公司又与劳务分包人丙公司签定了该工程的劳务分包合同。则在劳务分包合同中,关于丙公司应承担义务的说法,正确的有()。A、丙公司需服从乙公司转发的发包人及工程师的指令B、丙公司负责组织实施施工管理的各项工作,对工期和质量向发包人负责C、丙公司应自觉接受乙公司授权或允许,不得擅自与甲公司及有关部门建立工作联系D、丙公司未经乙公司授权或允许,不得擅自与甲公司及有关部门建立工作联系E、丙公司应按时提交报表,有关的技术经济资料,配合乙公司办理交工验收74、关于项目管理组织结构模式的说法,正确的有()。A、矩阵组织适用于大型组织系统B、矩阵组织系统中有横向和纵向两个指令源C、只能组织结构中每一个工作部门只有一个指令源D、大型线性组织系统中的指令路径太长E、线性组织结构中可以跨部门下达指令75、根据《建设工程项目管理规范》(GB/T50326—2006),项目经理应具有的权限包括()。
A、主持项目经理部工作B、代表本企业与业主签订承包合同C、制定项目经理部内部计酬办法D、参与选择物资供应单位E、负责组建项目经理部76、关于双代号工程网络计划的说法,正确的有()。A、总时差最小的工作为关键工作B、网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等C、关键线路上允许有虚渐线和波形线的存在D、某项工作的自由时差为零时,其总时差必为零E、除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其所有紧后工作最迟开始时间的最小值77、为顺利地实施建设工程项目的进度控制,项目管理者应当强化()的管理理念。A、与供方互利B、系统方法C、动态控制D、多方案比较E、以顾客为关注焦点78、工程项目分部工程质量验收合格的基本条件有()。A、所含分项工程验收合格B、质量控制资料完整C、观感质量验收符合要求D、主控项目质量检验合格E、设计安全和使用功能的分部工程检验结果符合规定79、关于对施工分包单位进行管理的说法,正确的有()。A、对业主指定分包单位进行管理的第一责任主体是业主B、分包工程在分包人自检合格的基础上可以直接提请业主或监理工程师验收C、总承包单位要积极为分包工程的施工创造条件,协调好个分包单位之间的关系D、分包单位的选择要符合资质类别和等级的有关规定,并经业主和监理机构的认可E、总承包单位建立工地例会制度,及时处理分包单位施工过程中出现的问题80、下列施工管理的措施中,属于组织措施的有()。A、进行技术经济分析,确定最佳的施工方案B、编制施工成本控制计划C、对成本目标进行风险分析,并制定防范性对策D、确定合理详细的工作流程
E、做好现金使用计划,严格控制各项开支81、根据《建筑法》,工程监理人员认为工程施工不符合()的,有权要求建筑施工企业改正。A、工程设计要求B、合同约定C、监理规划D、施工技术标准E、监理实施细则82、根据《建设项目工程总承包管理规范》(GB/T50358--2005),工程总承包方项目管理的主要内容有()。A、编写和报批项目建议书、可行性研究报告FFB、任命项目经理,组建项目部C、确定和落实项目建设的资金D、实施设计管理E、编制项目计划83、关于项目费用偏差分析方法的说法,正确的有()。A、横道图法是最常用的一种方法B、横道图法形象、直观C、曲线法能够直接用于定量分析D、表格法反映的信息量大E、表格法具有灵活、适用性强的优点84、关于建设工程现场文明施工管理的说法,正确的有()。A、施工现场必须实行封闭管理,设计进出口大门,制定门卫制度,严格执行外来人员进场登记制度B、沿工地四周连续设置围栏,市区主要道路和其他涉及市容景观路段的工地围栏的高度不得低于1.8mC、施工现场设置排水系统,泥浆、污水、废水有组织地排入下水道和排水河道D、项目经理是施工现场文明施工的第一责任人E、现场建立消防领导小组,落实消防责任制和责任人员85、调整工程网络计划时,调整内容一般包括()。A.非关键工作时差B.关键线路长度C.工作组织关系D.工作工艺工程E.工作持续时间86、建设工程项目质量的基本特性包括()。A.反映使用功能的质量特性B.反映安全可靠的质量特性
C.反映经济适用的质量特性D.反映艺术文化的质量特性E.反映建筑环境的质量特性87、根据工程实施的实际情况,可以提出工程变更的单位有()。A、承包商B、业主方C、设计方D、供货商E、质量站88、关于项目施工总承包模式特点的说法,正确的有()。A、项目质量好坏在很大程度上取决于总承包单位的管理水平和技术水平B、开工日期不可能太早,建设周期会较长C、不利于投资控制D、与平行发包模式相比,组织协调工作量大E、业主选择承包方范围小89、下列项目目标动态控制的纠偏措施中,属于技术措施的有()。A、调整项目管理工作流程组织B、调整进度控制的方法和手段C、改进施工方法D、选择搞笑的施工机具E、调整项目管理任务分工90、某工程施工中,因脚手架坍塌导致了650万元的直接经济损失,对该事情的正确处理是()。A、负责事故调查的人民政府,应当自收到事故调查报告之日起,30日内做出批复B、该施工单位可以自行组织事故调查组进行调查C、向当地建设行政主管部门报告D、向设区的当地市级人民政府安全生产监督管理部门报告E、事故调查要确定事故的直接责任者、间接责任者和主要责任者91、施工成本可以按照基本构成分解为人工费、材料费和()。A、措施项目费B、暂估价C、施工机械使用费D、规费E、企业管理费92、建设工程项目进度控制的主要工作环节包括()。A、分析和论证进度目标B、跟踪检查进度计划执行情况
C、确定进度目标D、编制进度计划E、采取纠偏措施93、某分部工程时标网络计划如下图所示,当计划执行到第3周末及第6周末时,检查得到的实际进度如图中的实际进度前锋线所示,该图表明()。A、第三周末检查时预计工期拖后一周B、工作A和工作D在第4周至第6周内实际进度正常C、第6周末检查时预计工程拖后一周D、工作B和工作E在第4周至第6周内实际进度正常E、第6周末检查时,工作G实际进度拖后一周94、在施工质量管理的工具和方法中,直方图一般用来()。A、分析生产过程质量是否处于稳定状态B、分析生产过程质量是否处于正常状态C、分析质量水平是否保持在公差允许的范围内D、整理统计数据,了解统计数据的分部特征E、找出影响质量问题的主要因素95、建设工程生产安全检查的主要内容包括()。A、管理检查B、危险源检查C、思想检查D、隐患检查E、整改检查96、下列工程担保中,以保护发包人合法权益为目的的有()。A、投标担保B、履约担保
C、预付款担保D、支付担保E、工程保修担保97、政府对建设工程质量监督的职能主要有()。A、制定行业质量管理规程B、监督工程建设参与各方主体的质量行为C、监督检查工程实体质量D、监督工程质量验收E、认证施工项目的质量管理体系98、建设工程施工安全控制的具体目标包括()。A、提高员工安全生产意识B、改善生产环境和保护自然环境C、减少或消除人的不安全行为D、安全事故整改E、减少或消除设备、材料的不安全状态99、按照国际惯例,承包商可索赔的材料费包括()。A、由于索赔事项导致材料实际用量超过计划用量而增加的材料费B、由于客观原因造成材料价格大幅度上涨而增加的材料费C、由于非承包商责任造成工期延误而导致的材料价格上涨和超期储存费用D、由于承包商管理不善,造成材料损坏失效引起的损失费E、承包商使用不合格材料引起的损失费用100、某防洪堤坝的建筑压实工程造价约800万元:检测中法现压实土的干密度未达到规定值,经测算得知,将影响土体的稳定性且不满足抗渗能力的要求。对此问题的正确处理应当是()。A、挖除不合格土,重新填筑B、施工项目技术负责人按法定时间和程序,及时向施工企业报告事故的状态C、对责任人作出按比例的经济处罚D、对第一责任人追究刑事责任E、对责任单位作出相应的行政处罚2011年《建设工程项目管理》真题参考答案一、单项选择题(共70题,每题1分,每题的备选项中,只有1个最符合题意)01、D02、B03、C04、A05、B06、B07、B08、B09、D10、D11、B12、A13、B14、B15、A16、B17、B18、B19、A20、C21、C22、A23、D24、A25、B26、B27、D28、A29、B30、C31、C32、D33、A34、A35、D36、B37、D38、A39、D40、C41、C42、A43、A44、D45、C46、B47、C48、B49、C50、A
51、C52、D53、B54、A55、B56、C57、D58、B59、C60、B61、A62、D63、D64、D65、A66、C67、B68、A69、C70、D二、多项选择题(共30题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)71、BCE72、AD73、ACD74、ABD75、CD76、AC77、ABE78、ABD79、CDE80、CD81、ABD82、BD83、ABE84、ACD85、CD86、CDE87、ABC88、ABC89、CD90、BCD91、ACE92、BCDE93、CD94、ABD95、ACDE96、ABCE97、BCD98、BCE99、ABC100、AE2012 年一级建造师考试《建设工程项目管理》一单项选择题(共70题,每题1分,每题的备选项中,只有一个最符合题意)1、根据《建设项目工程总承包管理规范》(GB/T50358—2005),不属于工程总承包方项目管理内容的是()A任命项目经理B组建项目部C确定项目建设资金D实施设计管理答案::C 试题解析:确定项目建设资金应该是业主或投资方得工作内容,参见教材P15 2、按国际工程惯例,当采用指定分包商时,应对分包合同规定的工期和质量目标向业主负责的是()A业主B监理方C指定分包商D施工总承包管理方答案::D 试题解析::施工总承包管理方需要对指定分包商的工期和质量目标负责。参见教材P15.3、编制项目管理工作任务分工表,首先要做的工作室()A进行项目管理任务的详细分解B绘制工作流程图C明确项目管理工作部门的工作任务
D确定项目组织结构答案::A 试题解析::参见教材P274、下列组织工具图,表示的是()A项目结构图B工作流程图C组织结构图D合同结构图答案::A 参见教材P20 试题解析::项目结构图是工作任务的分解5、关于项目实施阶段策划的说法,正确的是()A策划是一个封闭性的,专业性较强的工作过程B项目目标的分析和再论证是其基本内容之一C项目实施阶段策划的主要任务是进行项目实施的管理策划D项目实施阶段策划的主要任务是进行项目实施的管理策划。答案::B 试题解析::项目目标的确定和论证是决策阶段策划的内容,而项目目标的分析和再论证是实施阶段策划的内容之一。6、落实质量质量体系的内部审核程序,有组织有计划展内部质量审核活动的目的是()A记载关键活动的质量参数B反映针对不足所采取的纠正措施及纠正效果C证明产品质量达到合同要求及质量保证的满足程度D向外部审核单位提供体系有效的证据答案::D参见教材P1587、关于因果分析图法应用的说法,正确的是()。A.一张因果分析图可以分析多个质量问题B.具有直观、主次分明的特点C.通常采用QC小组活动的方式运行D.可以了了解质量统计表数据的分部特征答案::C参见教材P1898、根据《建筑工程施工质量验收统一标准》(CB50300—2001)对涉及结构安全和使用功能功能的重要分部工程应进行()
A化学成分测定B抽样检测C破坏性试验D观感质量验收答案::B参见教材P180 9、某施工承包企业将其承接的高速公路项目的目标总成本,分解为桥梁工程,隧道工程成本,道路工程成本等子项,并编制相应的成本计划。这是按()编制施工成本计划。A成本组成B项目组成C工程类别D工程性质答案::B参见教材P8610、下列合同形式中,承包人承担风险最大的合同类型是()A固定单价合同B成本加固定费用合同C固定总价合同D最大成本加费用合同答案::C参见教材P276.11、项目各参与方应分别进行不同层次和范围的建设工程项目质量控制体系规划,是工程项目质量控制体系时()原则的体现A目标分解B质量责任制C系统有效性D分层次规划答案::D参见教材P153 12、建设工程项目进度控制工作包括:1编制进度计划;2调整进度计划;3分析和论证;4跟踪检查计划的执行情况,其正确的工作程序是()A1-2-3-4B3-1-2-4C3-1-4-2D4-2-3-1答案::C参见教材P14213、施工安全技术措施应能够在每道工序中得到贯彻实施,既要考虑保证安全要求,又要考虑现场环境条件和施工技术能够做到,这表明施工安全技术措施要()A具有针对性和可操作性B具有针对性和全面性
C具有可行性和可操作性D力求全面、具体、可靠答案::C参见教材P221 14、施工承包企业应对建设单位提供的原始坐标点、基准线和水准点等测量控制点进行复核,并将复测结果上报()审批,批准后才能建立施工测量控制网。A项目技术负责人B企业技术负责人C业主D监理工程师答案::C参见教材P16915、施工成本控制的各工作步骤中,其核心是()A比较B预测C分析D纠偏答案::C参见教材P9116、施工合同履行过程中,承包商向指定分包商支付工程款的时间应当是()A分包合同约定的付款时间,不论承包人是否收到了业主支付的工程款B承包商收到业主工程款之后C业主向承包人支付工程款之前14天D业主向承包人支付工程款之前7天答案::A参见教材P29117、在项目实施阶段,设计方编制的设计工作进度应尽可能与招标、施工和()等工作进度相协调A项目地址B可行性研究C竣工验收D物资采购答案::D参见教材P110 18、某检测批混凝土试块强度值不满足设计要求,但经法定检测单位对混凝土实体强度进实际检测后,其际强度达到规范允许和设计要求值,正确的处理方式是()A修补处理B不作处理C返工D加固答案::B参见教材P186
19、根据《国务院关于取消第二批行政审批项目和改变—批行政审批项目管理方式的决定》(国发[2003]5号),取得建造师注册证书的人员是否担任工程项目施工管理,由()决定A建设行政主管部门B项目业主C建筑施工企业D项目监理单位答案::C参见教材P5920、在进行合同分析以后,应由()作“合同交底”A各层次管理者向合同管理人员B合同管理人员向劳务作业人员C项目经理向合同管理人员D合同管理人员向各层次管理者答案::D参见教材P28621、国际工程施工承包合同争议解决的方式中,最常用,最有效、也是应该首选的解决争议的方式是()A仲裁B协商C调解D诉讼答案::B参见教材P31322、下列建设市场主体中,其工作性质属于业主方项目管理范畴的是()A设备供货单位B建设监理单位C施工总承包单位D工程设计单位答案::B参见教材P7123、关于安全生产事故应急预案管理的说法,正确的是()A生产经营单位应每半年至少组织一次现场处置方案演练B非参建单位的安全生产及应急管理方面的专家,均可受邀参加应急方案评审C应急预案应报同级人民政府和上一级安全生产监督管理部门备案D生产经营单位应每年至少组织二次综合应急预案演练或者专项应急预案演练答案::A参见教材P23424、某施工企业承接了某烛照小区中10#楼的土建施工任务,项目经理部针对该10#楼编制的施工组织设计属于()。A.施工组织总设计B.单项工程施工组织设计
C.单位工程施工组织设计D.分部工程施工组织设计答案::C参见教材P5425、关于建造师和项目经理的说法,正确的是()A取得建造师注册证书的人员即可成为施工项目经理B大、中型工程项目施工的项目经理必须由取得建造师注册证书的人员担任C建造师是管理岗位,项目经理是技术岗位D取得建造师注册证书的人员只能担任施工项目经理答案::B参见教材P5926、将一个子项目进度计划分解为若干个工作项,属于项目总进度目标论证工作的()A项目的结构分析B项目的工作编码C各层精度计划的关系协调D进度计划系统的结构分析答案::A参见教材P11427、作业文件的职业健康安全与环境管理体系文件的组成之一,其内容包括()A管理手册、管理规定、监测活动准则及程序文件B操作规程、管理规定、监测活动准则及程序文件引用的表格C操作规程、管理规定、监测活动准则及管理手册D操作规程、管理规定、监测活动准则及程序文件答案::B参见教材P20528、下列直方图中,表明生产过程处于正常、稳定状态的是()AaBbCCDd答案::D参见教材P19229、下列建设工程项目进度控制的措施中,属于技术措施的是()A优选工程项目施工方案
B确定各类进度计划的审批程序C选择合理的合同结构D选择工程承包发包模式答案::A参见教材P14430、下列施工成本管理的措施中,属于组织措施的是()A确定最佳的施工方案B对施工成本管理目标进行风险分析,并制定防范性对策C选用合适的合同结构D加强施工定额管理和施工任务单管理,控制活动和物化活动的消耗答案::D31、施工合同分析中,对工程师权限和责任分析属于()分析的内容A发包人责任B合同法律基础C承包人主要任务D合同争议解决方式答案::A参见教材P285发包人的责任——业主雇用工程师并委托其在授权范围内履行业主的部分合同责任。32、为实现进度目标而采取的经济激励措施所需要的费用,应在()中考虑加快工程进度所需要的资金。A工程预算B投标报价C投资估算D工程概算答案::A参见教材P144——在工程预算中应考虑加快工程进度所需的资金,其中包括为实现进度目标将要采取的经济奖励措施所需要的费用。33、根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误时()A节点编号不对B逻辑关系不对C有多个终点节点
D有多个起点节点答案::C参见教材P119解析::89两个点都是终点节点34、应用曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离,表示()A成本偏差B进度偏差C进度局部偏差D成本局部偏差答案::A参见教材P97图1Z202033-2BCWS-BCW参见教材P=SV进度偏差35、应用动态控制原理控制项目投资时,若将工程合同价作为投资实际值,则可作投资计划值的是()A工程概算的工程款支付值B工程概算和工程决算C工程决算和工程款支付值D工程概算和工程预算答案::D参见教材P58投资计划值和实际值是相对的,相对于工程合同价,则工程概算价和工程预算价都可作为投资的计划值等。36、某工程双代号时标网络计划如下图所示(时间单位:周),工作A的总时差为()周A0B2C3D1答案::D参见教材P132本工作的总时差=紧后工作的总时差最小值+本工作的自由时差,A工作紧后工作最小值为是1d,虚工作②——③。A工作自由时差为0天。所以A工作总时差为1d。37、根据《建设项目工程总承包管理规范》(GB/T50358-2005)。工程总承包单位以受业主委托,按合同约定对工程建设项目的()等实行全过程或若干阶段承包。A.决策、设计、施工B.决策、设计、施工、采购
C.设计、施工、采购、试运行、运行管理D.勘查、设计、施工、采购、答案::D参见教材P41建筑工程发包单位建建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位。38、关于建设工程质量监督管理的说法,正确的是()A建设行政主管部门发现竣工验收过程中有违反质量管理规定行为的,责令停止使用,重新组织竣工验收B施工单位应当自工程竣工验收合格之日起15日内,将竣工验收报考报建设行政主管部门备案C小规模的市政基础设施改建工程可以免于备案D建设单位未组织竣工验收擅自交付使用的,责令改正,且处以竣工结算价款2%—4%的罚款答案::B参见教材P18139、建设工程招标投标活动中,自投标截止时间到投标有效期终止之前,关于投标文件处理的叙述,正确的是()A投标人可以替换已提交的投标文件B投标人可以补充或修改已提交的投标文件C投标人在期间送达的,也应视为有效D投标人撤回投标文件的,其投标保证金将被没收答案::D参见教材P25340、某按单价合同进行计价的招标工程,在评标过程中,发现某投标人的总价与单价的计算结果不一致,究其原因是投标人在计算时,将混凝土单价500元/m3误作为30元/m3的结果,对此,业主有权()A以总价为准调整单价B要求投标者重新提报混凝土单价C以单价为准调整总价D将该投标文件作废标处理答案::C参见教材P274-27541、工程施工质量事故的处理工作包括:1事故调查;2事故原因分析;3事故处理;4事故处理的鉴定验收;5制定施工处理方案,正确的处理程序是()A1-2-5-3-4B1-2-3-4-5C2-1-3-4-5D4-2-5-1-3答案::A参见教材P18542、 按建设工程项目成本构成编制施工成本计划时,将施工成本分解为()等。 A. 直接费、间接费、利润、税金
B. 单位工程施工成本及分部、分项施工成本 C. 分部分项工程费、其他项目费、规费 D. 人工费、材料费、施工机械使用费、措施项目费、企业管理费 答案::D 试题解析::施工成本包括直接成本(人、材、机、措施费)和间接成本(管理费)。 第43、 关于因果分析图法应用的说法,正确的是( )。 A. 一张因果分析图可以分析多个质量问题 B. 通常采用QC小组活动的方式进行 C. 具有直观、主次分明的特点 D. 可以了解质量统计表数据的分布特征 答案::B 试题解析::因果分析图的目的是找出问题的主要原因,通常采用QC小组活动的方式进行。 44、 根据不同风险水平的风险控制措施计划表,对于"中度的"风险,宜采取的措施是( )。 A. 直至风险降低后才能开始工作,当风险涉及正在进行中的工作时,应采取应急计划 B. 考虑投资效果更佳的解决方案或不增加额外成本的改进措施 C. 只有当风险已经降低到"可容许的"水平时,才能开始或继续工作 D. 应努力降低风险,并在规定的时间期限内实施降低风险的措施 答案::D 试题解析::参见教材P219. 45、根据合同通用条款规定的文件解释优先顺序,下列文件中具有最优先解释权的是( )。 A. 规范标准 B. 中标通知书 C. 协议书 D. 设计文件 答案::C 试题解析::合同文件排在前面的解释权优先,排在第一位的是协议书。46、某施工承包企业将承接的综合公路项目的目标总成本,分解为桥梁工程成本、隧道工程成本、道路工程成本等子项,并编制相应的成本计划,这是按()编制成本计划 A.成本组成 B.工程类别 C.工程性质 D.项目组成 答案::D 试题解析::一个综合公路项目分解为三个子项目,本题显然是按照项目组成来编制成本计划的。 47、编制施工项目成本计划的关键是确定( )。
A. 预算成本 B. 平均成本 C. 目标成本 D. 实际成本 答案::C 试题解析::施工项目成本计划的关键是目标成本。48、按照国际惯例,对工业与民用建筑工程的设计任务委托而言,下列专业设计事务所中,通常起主导作用的是()A测量师事务所B结构工程师事务所C建筑师事务所D水电工程师事务所答案::C参见教材P4149、建设工程生成安全事故应急预案中,针对深基坑开挖可能发生的事故,相关危险源和应急保障而制定的计划属于()A综合应急预案B现场处置方案C专项应急预案D现场应急预案答案::C参见教材P228(二)专项应急预案——专项应急预案是针对事故类别(如基础开挖,脚手架拆除等事故)50、某工程施工过程中,由于供货商提供的设备(施工单位采购)质量存在缺陷,导致返工并造成损失,施工单位应向()索赔,以补偿自己的损失。A.业主B.工程师C.设备生产商D.设备供应商答案::D参见教材P26251、利用水泥、沥青等胶结材料,将松散的废物胶结包裹起来,减少有害物质从废物中向外迁移、扩散,使得废物对环境的污染减少。此做法属于固体废物( )的处理。 A. 填埋 B. 定和固化 C. 压实浓缩 D. 减量化答案::D参见教材P24552、下列沟通过程中的诸要素中,处于主导地位的是()。A.沟通主体B.沟通客体
C.沟通环境D.沟通渠道答案::A参见教材P63沟通主体可以选着决定沟通客体、沟通介体、沟通环境和沟通渠道,在沟通过程中处于主导地位。53、关于建设工程施工合同谈判与签约的说法,正确的是()A在合同谈判阶段形成的所有文件都是合同文件的组成部分B建设工程施工合同由合同双方达成协议并签字后,即受法律保护C双方在合同谈判结束后,即形成正式的合同文件D在合同谈判中,双方可以对技术要求进行进一步讨论和确认答案::DP253建设工程施工承包合同谈判的主要内容…………54、关于进度调整的说法,正确的是()A根据计划检查的结果在必要时进行计划的调整B网络计划中某项工作进度超前,不需要进行计划的调整C非关键线路上的工作不需要进行调整D当某项工作实际进度拖延的时间超过其总时差时,只需要考虑总工期的限制答案::A参见教材P14255、某工程施工期间,安全人员发现作业区内有一处电缆井盖遗失,随即在现场设置防护安全网及警示牌,并设照明及夜间竟是红灯,这是建设安全事故隐患处理中()原因的具体体现A动态治理B单项隐患综合治理C冗余安全度治理D直接隐患与间接隐患并治答案::C56、利用水泥、沥青等胶结材料,将松散的废物胶结包裹起来,减少有害物质从废物中向外迁移扩散,是的废物对环境的污染建设,此做法属于固体废物()的处置A减量化B压实浓缩C.无害化D稳定和固化答案::D参见教材P24557、些列市场主体中,其工作性质属于业主方项目管理范畴的是()A供货货单位B工程施工总承包单位C.工程监理单位D工程设计单位答案::C(重复)
58、某建设工程项目中,承包人按合同约定,由担保公司向发包人提供了履约担保。在合同履行过程中,如果承包人违约,开出担保书的担保公司()A必须向发包人支付履约担保书规定的保证金B用履约担保书规定的担保金去完成施工任务或向发包人支付该项C必须用履约担保书规定的保证金去完成施工任务D应完成施工任务,并向发包人支付履约担保书规定的保证金答案::B59、下列干扰事件中,承包商不能提出工程索赔的是()A工程师指示承包商加快施工进度B开工前业主未能及时交付施工图纸C异常恶劣的气候条件D业主未能及时支付工程款造成工期延误答案::A参见教材P27360、对装饰工程中的水磨石、面砖、石材饰面等现场检查时,均应进行敲击检查其铺贴质量。该方法属于现场质量检查方法中的( ) A. 目测法 B. 实测法 C. 记录法 D. 试验法 答案::A61、根据《建设工程委托监理合同(示范文本)》(GF一2000一0201),监理人发现工程设计不符合国家规定的质量标准时,正确的做法是( ) 参见教材P273 A. 书面报告委托人并要求设计人改正 B. 指令施工单位征求设计人的修改意见 C. 及时向设计人报告问题的具体情况 D. 口头联系设计人并书面报告委托人答案::A参见教材P27362根据合同通用条款规定的文件解释优先顺序,下列文件中具有最优先解释权的是()A规范标准B中标通知书C协议书D设计文件答案::C参见教材P5563、根据《建设工程施工专业分包合同(示范文本)》(GF一2003 一 0213),承包人应提供总包合同供分包人查阅,但可以不包括其中有关( )。 A.承包工程的价格内容 B.承包工程的进度要求 C.项目业主的情况 D.违约责任的条款
答案::A参见教材P26664、某工程网络计划中,工作M的自由时差为2天,总时差为5天。实施进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。 A. 不影响总工期,但将其紧后工作的最早开始时间推迟2天 B .既不影响总工程,也不影响其后续工作的正常进行 C. 将使总工期延长4天,但不影响其后续工作的正常进行D. 将其后续工作的开始时间推迟4天,并使总工期延长1天答案::A65、下列工程担保中,以保护承包人合法权益为目的的是()。A.投标担保B.支付担保C.履约担保D.预付款担保答案::B参见教材P33266、根据全面质量管理的思想,工程项目的全面质量管理师指对()的全面管理A.工程质量形成过程B.工程建设各参与方C.工程质量和工作质量D.工作建设所需的材料、设备答案::C参见教材P146全面质量管理——建设工程项目的全面质量管理,是建设工程项目参与各方所进行的工程项目质量管理的总称,其中包括工程质量和工作质量全面管理。67、根据《建设工程项目管理规范》(GB/T 50326-2006),项目管理实施规划应由( )组织编制。 A. 项目技术负责人 B. 项目经理 C. 企业生产经营负责人 D. 企业技术负责人建设工程教育网 答案::B参见教材P5168、根据全面质量管理的思想,工程项目的全面质量管理是指对( )的全面管理。 A. 工程质量形成过程 B. 工程建设各参与方 C. 工程质量和工作质量 D. 工程建设所需的材料、设备 答案::B参见教材P14669、某建设工程项目中,承包人按合同约定,由担保公司向发包人提供了履约担保书。在合同履行过程中,如果承包人违约,开出担保书的担保公司( )。 A.必须向发包人支付履约担保书规定的保证金B.必须用履约担保书规定的保证金去完成施工任务
C.应完成施工任务,并向发包人支付履约担保书规定的保证金 D.用履约担保书规定的担保金去完成施工任务或向发包人支付该项保证金 答案::D参见教材P28170、下列工程担保中,以保护承包人合法权益为目的的是( )。 A.投标担保 B.支付担保 C.履约担保D.预付款担保答案::B参见教材P283二、多项选择题(共30题,每题2分。每题的被选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)71、建筑工程施工质量验收中,检验批质量验收的内容包括()。A.质量资料B.主控项目C.一般项目D.允许偏差项目E.观感质量答案::BC参见教材P178检验批的验收符合下列规定——1.主控项目和一般项目的质量经抽样检验合格2.具有完整的施工操作依据、质量检查记录。72、关于部分分项工程施工成本分析的说法,正确的有()。A.分部分项工程成本分析的对象为已完成分部分项工程B.分部分项工程成本分析是施工项目成本分析的基础C.必须对施工项目中的所有分部分项工程进行成本分析D.分部分项工程成本分析的方法就是进行实际成本与目标的成本比较E.对主要分部分项工程要做到从开工到竣工进行系统的成本分析答案::ABE参见教材P107分部分项工程成本分析——C必须对主要的分部分项工程进行成本分析。D分部分项工程成本分析的方法是“三算对比”73、建设工程安全事故处理的原则有()。A.事故单位未受到处理不放过B.事故原因未查清不放过C.事故责任人未受到处理不放过D.事故未制定整改措施不放过E.事故有关人员未受到教育不放过答案::BCDE参见教材P236四不放过原则
74、根据《关于做好房屋建筑和市政基础设施施工质量事故报告和调查处理工作的通知》(建质[2010]111号),按事故造成的损失程度,工程质量事故分为()。A.特别重大事故B.重大事故C.较大事故D.微小事故E.一般事故答案::ABCE参见教材P23575、下列影响建设工程项目质量的环境因素中,属于劳动作业因素的有()。A.地下水位B.风力等级C.照明方式D.验收程序E.围挡设施答案::BCE参见教材P151施工现场的通风、照明、安全卫生防护设施等劳动作业环境76、某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表明()。A.工作1-3的总时差和自由时差相等B.工作2-6的总时差和自由时差相等C.工作2-4和工作3-6均为关键工作D.工作3-5的总时差和自由时差分别为2和0天E.工作5-7的总时差和自由时差相等答案::ABDE77、关于履约担保的说法,正确的有()。A.建筑业通常倾向于采用无条件银行保函作为履约担保B.银行履约保函分为有条件和无条件的银行保函
C.履行担保书通常是由商业银行或保险公司开具D.采用担保书的金额要求比银行保函的金额要求低E.履约保证金额的大小取决于招标项目的类型与规模答案::BE参见教材P281履约担保78、在国际上,工程建设物资采购的常用模式有()。A.业主方自行采购B.行政制定采购C.承包商采购D.与承包商约定制定供应商采购E,行业协会统一采购答案::ACD参见教材P4779、下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度如,图中前锋线所示,检查结果表明()答案::AE 80、按施工进度编制施工成本计划时,若所有工作均按照最早开始时间安排,则对项目目标控制的影响有()A.工程按期竣工的保证率较高B.工程质量会更好C.不利于节约资金贷款利息D.有利于降低投资E.不能保证工程质量答案::AC参见教材P8881、在国际工程承包合同中,采用DAB(争端裁决委员会)方式解决争端的优点有()。
A.DAB委员由行政主管部门指派,裁决具有公正性、中立性B.DAB委员可以在项目开始时就介入,了解项目管理情况及存在的问题C.DAB的裁决具有终局性,避免二次纠纷D.DAB的费用较低E.DAB解决纠纷的周期较短答案::BDE参见教材P315DAB的优点82、关于建设工程项目管理规划的说法,正确的有()。A.建设工程项目管理规划仅涉及项目的施工阶段和保修期B.建设工程项目管理规划完成以后不需要调整C.除业主方以外,建设项目的其他参与单位也需要编制项目管理规划D.如果采用工程总承包模式,业主方可以委托总承包方编著建设工程项目管理规划E.建设工程项目管理规划内容涉及的范围和深度,应视项目的特点而定答案::CDE参见教材P48建设工程项目管理规划的内容和编制方法83、关于建设工程施工现场文明施工的说法,正确的有()。A.施工现场必须实行封闭管理,设置进出口大门,制定门卫制度,严格执行外来人员进场登记制度B.沿工地四周连续设置围挡,市区主要道路和其他设计市容景观路段的工地围挡的高度不得低于1.8mC.项目经理是施工现场文明施工的第一责任人D.施工现场设置排水系统,泥浆、污水、废水有组织地直接进入下水道E.现场建立消防领导小组,落实消防责任制和责任人员答案::ACE参见教材P23984、下列项目目标动态控制的纠偏措施中,属于技术措施的有()。A.改进施工方法B.调整项目管理工作流程组织C.调整进度控制的方法和手段D.选择高效的施工机具E.调整项目管理任务分工答案::AD参见教材P57并采取相应的措施,如调整设计,改进施工方法、和改变施工机具85、编制施工组织总设计时,必须遵循的顺序有()。A.拟定施工方案后,才能编制进度计划B.编制进度计划后,才能编制资源需求量计划C.确定施工部署后,才能制定施工方案D.计算完工程量后,才能确定施工部署E.确定资源需求量后,才能编制施工准备工作计划答案::AB参见教材P53施工组织总设计的内容
86、根据《建设工程施工合同(示范文本)》(GF-99-0201),工程师是指()A.监理单位安排的现场监理工程师B.发包人指定的履行合同的代表C.施工单位具有中级以上的职称人员D.监理单位委派的总监理工程师E.现场具有工程序列中级以上职称的人员答案::BD参见教材P258根据《建设工程施工合同(示范文本)》5.25.387、建设工程项目施工成本控制的主要依据有()。A.工程承包合同B.进度报告C.施工成本计划D.施工成本预测资料E.工程变更答案::ABCE参见教材P90施工成本控制的依据包括。1.工程承包合同2.施工成本计划3.进度报告4.工程变更88、根据《全国建筑市场各方主体不良行为记录认定标准》,施工企业承揽业务中的不良行为包括()。A.允许其他单位或个人以本单位名义承揽工程B.以他人名义投标或者以其他方式弄虚作假,骗取中标C.不按照与招标人订立的合同履行义务,情节严重D.不按照节能设计进行施工E.将承包的工程转包或者违法分包答案::BCE参见教材P294表1Z20605589、根据《建设工程项目管理规范》(GB/T50326-2006),项目经理的权限有()。A.签订工程施工承包合同B.进行授权范围内的利益分配C.参与组建项目经理部D.参与选择物资供应单位E.参与工程竣工验收答案::BCD参见教材P62建设工程项目管理规范》(GB/T50326-2006),项目经理的权限90、下列建设工程项目信息中,属于技术类信息的有()。A.进度计划B.施工方案C.隐蔽验收记录D.桩基检测报告E.工程量清单
答案::BCD91、建设单位和监理单位组织设计单位向所有的施工单位进行详细的设计交底,其主要目的有()。A.深入发现和解决各专业设计之间可能存在的矛盾B.充分理解设计意图C.了解设计内容和技术要求D.明确质量控制的重点与难点E.消除施工图的差错,解决施工的可行性问题答案::ABCD参见教材P177设计交底和图纸会审92、根据《建设工程监理规范》(GB50319-2000),属于工程建设监理规划内容的有()。A.建设工程概况B.监理工作的控制要点及目标值C.监理工作制度D.监理工程进度计划E.监理设施答案::ACE参见教材P75工程建设监理规划一般内容93、关于建设工程反索赔的说法,正确的有()。A.反索赔是双向的B.工程师对索赔文件的审核是反索赔的工作内容之一C.审核索赔报告的时限性是反索赔的要点之一D.调查分析并确定索赔事件的原因和责任,是反索赔的工作内容之一E.反索赔工作就是反击或反驳对方的索赔要求答案::ACDE参见教材P301、参见教材P30594、下列进度控制措施中,属于经济措施的有()。A.编制进度控制工作流程B.选用恰当的承发包形式C.按时支付工程款项D.设立提前完工奖E.拖延完工予以处罚答案::CDE参见教材P143建设工程进度控制的经济措施涉及资金需求计划、资金供应的条件和经济奖励措施等95、建设工程项目总进度纲要的主要内容包括()。A.项目实施的总体部署B.总进度规划C.项目结构分析D.确定离成本时间的计划进度目标E.总进度目标实现的条件
答案::ABDE参见教材P113总进度纲要的主要内容包括——项目实施的总体部署、总进度规划、确定离成本时间的计划进度目标、总进度目标实现的条件和应采取的措施、各子系统进度计划。96、在质量管理中,直方图法的主要用途有()。A.掌握质量能力状态B.确定质量问题的主要原因C.分门别类地分析质量问题D.分析生产过程的状态E.分析质量水平的范围答案::ADE参见教材P190直方图的主要用途——1.整理统计数据,了解统计数据的分部特征,即数据分部的集中或离散状况,从中掌握质量能力状态,2.观察分析生产过程质量是否处于正常稳定和受控制状态,以及质量水平是否保持在公差允许的范围内。97、关于管理职能分工的说法,正确的有()。A.编制管理职能分工表时,施工质检员只有“执行”职能B.项目管理职能分工表只需针对质量控制进行编制C.业主方和项目各参与方都应该编制各自的项目管理职能分工表D.管理职能实际上就是管理过程的多个工作环节E.在一个项目施工全过程中,项目管理班子的职能分工应该保持不变答案::CD参见教材P31-3398、根据《建设工程安全生产管理条例》,下列分部分项工程中,应当组织专家*施工方案论证的有()。A.深基坑工程B.地下暗挖工程C.脚手架工程D.高大模版工程E.爆破工程答案::ABD参见教材P213对上述工程中涉及深基坑、底下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证,审查。99、对业主而言,成本加酬金合同的优点有()。A.可以利用承包商的施工技术专家,帮助改进或弥补设计中的不足B.可以根据自身力量和需要,较深入地介入和控制工程施工和管理C.可以转移风险,有利于业主方的投资控制D.可以通过分段施工缩短工期E.可以减少承包商的对立情绪答案::ABDE参见教材P278100、关于建设工程项目管理的说法,正确的有()。A.建设工程管理工作的核心任务是为工程的建设和使用增值
B.业主方的项目管理工作涉及项目实施阶段的全过程C.项目决策阶段项目管理工作的任务之一是进行项目定义D.建造师的业务范围只限于项目实施阶段的项目管理工作E.只有施工企业对项目的管理才称为施工方的项目管理答案::ABC参考答案: 单选: 1. C 2. D 3.A 4. A 5. B 6. D 7. B 8. B 9. A 10. A 11.D12. C 13. C 14. D 15. C 16. D 17. D 18. A 19. C 20. D 21. B 22. B 23. C 24. D 25. A 26. D 27. B 28. D 29. A 30.D 31. A 32. A 33. C 34. A 35. D 36. D 37. B 38. B 39. C 40. C 41. A 42. A 43. B 44. D 45. B 46. D 47. C 48. C 49. C 50. D 51. B 52. A 53. D 54. A 55. C 56. D 57. C 58. B 59. A 60. A 61. A 62. B 63. A 64. A 65. C 66. B 67. B 68. B 69. D70. B 多选: 71. BC 72. ABE 73. BCD 74. ABCE 75. CE 76. ABDE 77. BCE 78. ACD 79. AE 80. AC 81. BDE 82. CDE 83. ADE 84. AD 85. AB 86. BD 87. ABCE 88. BCE 89. CD 90. BCD 91. BCD 92. ACE 93. AE 94. CDE 95. ABDE 96. ADE97. CD 98 ABD 99. ABDE 100. ABC2013 年一级建造师考试《建设工程项目管理》 一、单项选择题(共 70 题,每题 1 分。每题的备选项中,只有一个最符合题意) 1、建设项目工程总承包方的项目管理工作主要在项目的()。 A.决策阶段、实施阶段、使用阶段B.实施阶段 C.设计阶段、施工阶段、保修阶段 D.施工阶段 答案:B 解析:建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程。
参见教材P14。 2、下列影响建设工程项目管理目标实现的因素中,起决定性作用的是()。A.人 B.方法C.工具 D.组织 答案:D 解析:系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论 的一个重要结论。 参见教材P。 3、管理是由多个环节组成的过程,为了说明组成管理的这些环节可以使用()。A.项目组 织设计文件 B.项目任务分期表 C.工作任务分工表 D.管理职能分工描述书 答案:D 解析:管理职能分工由多个环节组成,包括提出问题、筹划、决策、执行、检查。参见教 材 参见教材P30 一 31。 4、下列建设工程项目决策阶段的工作内容中,属于组织策划的是()。 A.业主方项目管理的组织结构 B.生产运营期经营管理总体方案 C.编码体系的建立 D.实施期组织总体方案 答案:D 解析:决策期组织策划:决策期的组织结构、任务分工、管理职能分工、工作流程、实施 期组织总体方案、项目编码体系分析。 参见教材P39. 5、建设项目工程总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的()。 A.组织柔性化 B.组织集成化 C.组织扁平化D.组织高效化 答案:B 解析:建设工程项目总承包的基本出发点是借鉴工业生产组织的经验,实现建设生产过程的组织集成化。参见教材P42。 6、采用施工总承包管理模式时,对各分包单位的质量控制由()进行。 A.施工总承包单位 B.施工总承包管理单位 C.业主方 D.监理方 答案:B 解析:采用施工总承包管理模式时,对各分包单位的质量控制由施工总承包管理单位进行。参见教材P45。 7、根据《建设工程项目管理规范》(GB/T50326 一2006),项目管理规划应包括项目管理规划大纲和()两类文件。 A.项目管理计划 B.项目管理实施细则C.项目管理操作规划D.项目管理实施规划
答案:D 解析:《建设工程项目管理规范》中,把项目管理规范分为两个类型:项目管理规范应包 括项目管理规划大纲和项目管理实施规划两类文件。参见教材P48。 8、编制施工组织总设计时,在施工总进度计划确定之后,才可以进行的工作是()。 A.拟定施工方案 B.确定施工的总体部署 C.编制资源需求量计划 D.计算主要工种工程的工程量 答案:C 解析:施工组织总设计的编制通常采用的程序如下:1.收集和熟悉编制施工组织总设计所需要的有关资料和图纸,进行项目特点和施工条件的调查研究;2.计算主要工种工程的工程量;3.确定施工的总体部署;4.拟定施工方案;5.编制施工总进度计划;6.编制资源需求量计划;7.编制施工准备工作计划;8.施工总平面图设计;9.计算主要技术经济指标。参见教材P55。9、当工程项目实行施工总承包管理模式时,业主与施工总承包管理单位的合同一般采用()。 A.单价合同B.固定总价合同 C.变动总价合同 D.成本加酬金合同 答案:D 解析:施工总承包管理模式下,一般采用成本加酬金合同. 参见教材P279.10、根据《建设工程安全生产管理条例》,下列施工起重机械进行登记时提交的资料中,属 于机械使用有关情况的是()。 A.制造质量证明书 B.起重机械的管理制度 C.检验证书 D.使用说明书 答案:B 解析:其余三个选项都属于生产方面的资料。 参见教材P214。 11、施工项目年度成本分析的重点是()。 A.通过实际成本与目标成本的对比,分析目标成本落实情况 B.通过对技术组织措施执行效果的分析,寻求更加有效的节约途径 C.通过实际成本与计划成本的对比,分析成本降低水平 D.针对下一年度进展情况,规划切实可行的成本管理措施 答案:D 解析:年度成本分析的内容,除了月(季)度成本分析的六个方面以外,重点是针对下一 年度的施工进展情况,规划切实可行的成本管理措施,以保证施工项目成本目标的实现。参 见教材 参见教材P108。 12、如果一个进度计划系统由总进度计划、项目子系统进度计划、项目子系统的单项工程进 度计划组成。该进度计划系统是由()的计划组成的计划系统。 A.不同功能 B.不同项目参与方 C.不同深度 D.不同周期
答案:C 解析:有不同深度的计划构成的进度计划系统包括:总进度计划、项目子系统进度计划、 项目子系统的单项工程进度计划。 参见教材P111。 13、由分部工程双代号网络计划如下图所示,则工作 C 的自由时差为()天。A.1 B.2 C.3 D.0 答案:D 解析:根据自由时差公式,FFij=ESjk-ESij-Dij=6-0-6=0。 参见教材P128。 14.建设工程项目质量管理的 参见教材PDCA 循环中,质量计划阶段的主要任务是()。A.明确质 量目标并制定实现目标的行动方案 B.展开工程项目的施工作业技术活动 C.对计划实施过程进行科学管理 D.对质量问题进行原因分析,采取措施子以纠正 答案:A 解析:质量管理的计划职能,包括确定质量目标和制定实现质量目标的行动方案两方面。 参见教材P147。 15、建设工程施工进度控制中,业主方的任务是控制整个项目()的进度. A.实施阶段B.诀策阶段 C.项目全寿命周期 D.使用阶段 答案:A 解析:业主方进度控制的任务是控制整个项目实施阶段的进度,包括控制设计准备阶段 的工作进度、设计工作进度、施工进度、物资采购工作进度,以及项目动用前施工准备阶段 的工作进度。 参见教材P110。 16、下列施工成本材料费的控制中,可以影响材料价格的因素是()。 A.材料领用的指标B.材料的投料计量 C.材料消耗量的大小 D.材料的采购运输 答案:D 解析:由于材料价格是由买价、运杂费、运输中的合理的损耗等所组成。 参见教材P93. 17、下列施工成本管理的措施中,属于技术措施的是()。 A.加强施工任务单的管理
B.编制施工成本控制工作计划 C.寻求施工过程中的索赔机会 D.确定最合适的施工机械方案 答案:D 解析:施工过程中降低成本的技术措施,包括:确定最合适的施工机械、设备使用方案。 参见教材P81。 18、在国际工程承包合同中,根据工程项目的规模和复杂程度,DAB 争端裁决委员会的任 命有多种方式,只在发生争端时任命的是()。 A.常任争端裁决委员会 B.特聘争端裁决委员会C.工程师兼任的委员会 D.业主指定争端裁决委员会 答案:B 解析:特聘争端裁决委员会,由只在发生争端时任命的一名或三名成员组成。 参见教材P315。 19、发生建设工程重大安全事故时,负责事故调查的人民政府应当自收到事故调查报告起() 日内作出批复。 A.30 B.15 C.45 D.60 答案:B 解析:重大事故、较大事故、一般事故调查的人民政府应当自收到事故调查报告之日起 15 日内作出批复。 参见教材P238。 20.编制成本计划时,施工成本可以按成本构成分解为()。 A.人工费、材料费、施工机具使用费、规费和企业管理费 B.人工费、材料费、施工机具使用费、措施费和企业管理费 C.人工费、材料费、施工机具使用费、规费和间接费 D.人工费、材料费、施工机具使用费、间接费、利润和税金 答案:B 解析: 参见教材P76. 21、某企业通过质量管理体系认证后,由于管理不善,经认证机构调查作出了了撤销认证的 决定。则该企业()。 A.可以提出申诉,并在一年后可重新提出认证申请 B.不能提出申诉,不能再重新提出认证申请 C.不能提出申诉,但在一年后可以重新提出认证申请 D.可以提出申诉,并在半年后可重新提出认证申请 答案:A 解析: 参见教材P159。 22、在建设工程施工投标过程中,施工方案应由投标人的()主持制定。 A.项目经理 B.法人代表 C.技术负责人 D.分管投标的负责人 答案:C 23、下列影响建设工程项目质量的因素中,属于管理因素的是()。 A.人的因素和技术因素 B.人的因素和环境因素 C.决策因素和组织因素
D.技术因素和决策因素 答案:C 解析: 参见教材P150。 24、在工程勘察设计、招标采购、施工安装、竣工验收等各个阶段,建设工程项日参与各方 的质量控制,均应围绕致力于满足()的质量总目标而展开。 A.法律法规 B.业主要求 C.工程建设标准 D.设计文件 答案:B 解析:项目参与各方均应围绕着致力于满足业主要求的质量总目标而努力。 参见教材P146。 25、建设单位应在工程竣工验收前()个工作日前,将验收时间、地点、验收组名单书面通 知该工程的工程质量监督机构。 A.7 B.3 C.14 D.15 答案:A 解析:建设单位应在工程竣工验收前 7 个工作日前,将验收时间、地点、验收组名单书 面通知该工程的工程质量监督机构. 参见教材P181. 26、根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后应立即进行的工作是()。 A.调查研究和收集资料 B.进度计划系统的结构分析 C.项目的工作编码 D.编制各层进度计划 答案:B 解析: 参见教材P113,建设工程项目总进度日标论证的工作步骤如下。 27、某项目专业性强且技术复杂,开工后,由于专业原因该项目的项目经理不能胜任该项目, 为了保证项目目标的实现,企业更换了项目经理。企业的此项行为属于项目目标动态控制的 ()。 A.管理措施 B.经济措施 C.技术措施 D.组织措施 答案:D 解析:组织措施,例如调整项目组织结构、任务分工、管理职能分工、工作流程组织和 项目管理班子人员等。 参见教材P57。 28、编制施工项目成本计划,关键是确定项目的()。A.概算成本 B.成本构成 C.目标成本 D.实际成本 答案:C 解析:施工成本计划的编制以成本预测为基础,关键是确定目标成本。 参见教材P84。 29、根据《建设工程项目管理规范》(GB/T50326 一 2006),项目管理目标责任书应在项目 实施之前,由()制定。
A.项目技术负责人 B.法定代表人 C.项目经理与项目承包人协商D.法定代表人与项目经理协商 答案:D 解析: 参见教材P61。 30、项目风险管理过程包括:①项目风险响应;②项目风险评估;③项目风险识别;④项目 风险控制,其正确的管理流程是()。 A.③一②一①一④B.③一②一④一① C.②一③一④一① D.①一③一②一④ 答案:A 解析: 参见教材P70。 31、对于采用单价合同招标的工程,如投标书中有明显的数字计算错误业主有权先做出修改 在评标。当总价和单价的计算结果不一致时,正确的做法()。 A.按市场价调整单价 B.分别调整单价和总价 C.以总价为准调整单价 D.以单价为准调整总价 答案:D 解析: 参见教材P275。 32、关于职业健康安全与环境管理系内部审核的说法,正确的是()。A.内部审核是对相关的法律的执行情况进行评价 B.内部审核是管理体系自我保证和自我监督的一种机制 C.内部审核是最高管理者对管理体系的系统评价 D.内部审核是管理体系接受政府监督的一种机制 答案:B 解析: 参见教材P206。 33、对工程质量状况和质量问题,按总包、专业分包和劳务分包分门别类地进行调查和分析, 以准确有效地找出问题及其原因所在。这是质量管理统计方法中()的基本思想。 A.分层法 B.因果分析图法 C.排列图法 D.直方图发 答案:A 解析: 参见教材P188。 34、关于施工成本及其管理的说法,正确的是()。 A.施工成本是指施工过程中消耗的构成工程实体的各项费用支出 B.施工成本管理就是在保证工期和满足质量要求的情况下,采取相应措施把成本控制在计 划范围内,并最大限度的节约成本 C.施工成本预测是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低 率及降低成本措施的书面方案 D.施工成本考核是在施工成本核算的基础上,对成本形成过程和影响成本升降的因素进行 分析,以寻求进一步降低成本的途径 答案:B 解析: 参见教材P76。 35、
由于建设工程项目大量数据处理的需要,应重视利用新信息技术的手段进行信息管理, 其核心手段是(). A.基于局域网的信息管理平台B.基于互联网的信息处理平台 C.基于互联网的信息传输平台 D.基于局域网的信息处理平台 答案:B 解析: 参见教材P321· 36、工程档案的编码应根据有关工程档案规定、项目特点和()而建立。 A.项目实施的工作任务目录 B.项目实施单位的需求 C.分部项目工程的定额号 D.信息输入输出模型 答案:B 解析: 参见教材P323。 37、为了实现项目的进度目标,应选择合理的合同结构,以避免过多的合同交界面而影响工 程的进展。这属于进度控制的()。A.组织措施 B.经济措施 C.技术措施 D.管理措施 答案:D 解析: 参见教材P143。 38、建设工程政府质量监督机构参加项目的竣工验收会议的目的是()。 A.对建设过程质量情况进行总结,签发竣工验收意见书 B.对影响结构安全的工程实体质量进行检查验收 C.对影响使用功能的相关部分进行检查验收D.对质量验收的程序、组织、方法、过程等进行监督 答案:D 解析: 参见教材P195。 39、在签订合同的谈判中,为了防范货币贬值或者通货膨胀的风险,招标人和中标人一般通 过()约定风险分担方式。 A.确定价格调整条款 B.确定合同价格条款 C.调整工程范围 D.确定合同款支付方式 答案:A 解析: 参见教材P254。 40、施工现场()人以上的临时食堂,污水排放时可设置简易有效地隔油池,定期清理,防 止污染。 A.20 B.50 C.100 D.80 答案:C 解析:施工现场 100 人以上的临时食堂,污水排放时可设置简易有效的隔油池,定期清 理,防止污染。 41、项目进度控制的主要工作环节中,首先应进行的工作是()。 A.编制进度计划 B.分析和论证进度目标 C.定期跟踪进度计划的执行情况
D.采取纠偏措施 答案:B 解析: 参见教材P142。 42、下列建设工程生产安全事故应急预案的具体内容中,属于现场处置方案的是(). A.信息发布 B.应急演练 C.事故征兆 D.经费保障 答案:B 解析: 参见教材P234. 43、工程项目施工组织设计中,一般将施工顺序的安排写入()。 A.施工进度计划 B.施工总平面图 C.施工部署和施工方案 D.工程概况 答案:C 解析: 参见教材P53。 44、某工程第三层混凝土现浇楼面的平整偏差达到 10mm,其后续作业为找平层和面层的施 工,这时应该()。 A.加固处理 B.修补处理 C.不作处理 D.限制使用 答案:C 解析: 参见教材P186。 45、下列合同实施偏差的调整措施中,属于组织措施的是()。 A.增加人员投入 B.增加资金投入 C.变更技术方案 D.变更合同条款 答案:A 解析: 参见教材P288。46、根据《职业健康安全管理体系规范》(GB/T28001 一 2001),属于辅助性要素的是()。 A.法规和其他要求 B.运行控制 C.培训、意识和能力 D.管理评审 答案:C 解析: 参见教材P199。 47、下列影响建设工程项目实施的风险因素中,属于技术风险的是()。 A.工程勘察资料 B.气象条件 C.公用防火设施的数量 D.人身安全控制计划 答案:A 解析: 参见教材P69。 48、当发生索赔事件时,对干承包商自有的施工机械,其费用索赔通常按照()进行计算。 A.台班折旧费 B.台班费 C.设备使用费
D.进出场费用 答案:A 解析: 参见教材P307。承包商自有设备,一般按台班折旧费计算,而不能按台班费计算, 因台班费中包括了设备使用费。 49、某工程施工中,由干施工方在低价中标后偷工减料,导致出现重大工程质量事故,该质 量事故发生的原因属于()。 A.管理原因 B.社会、经济原因 C.技术原因 D.人为事故原因 答案:B 解析: 参见教材P183。 50、对总额 1000 万元的工程项目进行期中检查,截止检查时已完成工作预算费用 410 万元, 计划工作预算费用为 400 万元,已完工作实际费用为 430 万元,则其费用绩效指数为(). A.0.953 B.0.430 C.0.930 D.1.075 答案:A 解析: 参见教材P95.C参见教材PI=BCW参见教材P/ACW参见教材P。 51.下列质量管理的内容中,属于施工质量计划基本内容的是()。A.项目部的组织机构设置 B.质量控制点的控制要求 C.质量手册的编制 D.施工质量体系的认证 答案:B 解析: 参见教材P164。 52、根据《招标投标法实施条件》,对某 3000 万元投资概算的工程项目进行招标时,施工投 标保证金额度符合规定的是()万元人民币。A.70 B.100C.120 D.50 答案:D 解析: 参见教材P279。没有 80 万元人民币这个说法了。 53.根据施工现场环境保护的要求,凡在人口稠密区进行强噪声作业时,须严格控制作业时 间。一般情况下,停止强噪声作业的时间上()。 A.晚 9 点到次日早 4 点之间 B.晚 11 点到次日早 4 点之间 C.晚 10 点到次日早 5 点之间 D.晚 10 点到次日 6 点之间 答案:D 解析: 参见教材P244。 54、双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为()。 A.该工作的波形线的水平长度 B.本工作与紧后工作间波形线水平长度和的最大值C.本工作与紧后工作间波形线水平长度和的最小值 D.后续所有线路段中波形线中水平长度和的最小值
答案:C 解析: 参见教材P119· 55、直方图的分布形状及分布区间宽窄,取决子质量特征统计数据的(). A.样本数量和分布情况 B.控制标准和分布状态 C.平均值和标准偏差 D.分布位置恶化控制标准上下限 答案:C 解析: 参见教材P191。 56、工程施工过程中发生索赔事件以后,承包人首先要做的工作是()。 A.向监理工程师提出索赔证据 B.提交索赔报告C.提出索赔意向通知 D.与业主就索赔事项进行谈判 答案:C 解析: 参见教材P304。 57、根据项目目标动态控制的工作程序,第一步工作是()。 A.进行项目日标分解 B.收集项目目标的实际值 C.进行目标的计划值与实际值比较 D.确定各种资源投入量 答案:A 解析: 参见教材P56。 58、在施工期间,对质量问题严重的单位,政府质量监督机构可根据问题的性质签发()。 A.质量问题整改通知单 B.局部暂停施工指令单 C.临时收缴资质证书通知书 D.全面停工通知书 答案:C 解析: 参见教材P195。 59、下列现场质量检查方法中,属于无损检测方法的是()。 A.拖线板挂锤吊线检查 B.铁锤敲击检查 C.留置试块试验检查 D.超声波探伤检查 答案:D 解析: 参见教材P175。 60、工程管理信息化有利于提高建设工程项目的经济效益和社会效益,以达到()的目的。 A.为项目建设增值 B.实现项目建设目标 C.实现项目管理目标 D.提高项目建设综合治理 答案:A 解析: 参见教材P4。 61、在建设工程施工合同分析时,关于承包人任务的说法,正确的是()。 A.应明确承包人的合同标的 B.工程变更补偿合同范围以合同金额的一定百分比表示时,百分比值越大,承包人的风险 越小 C.合同实施中,对工程师指令的变更,承包人必须无条件执行
D.工程变更的索赔有效期越短,对承包人越有利 答案:A解析: 参见教材P284。 62、分部分项工程成本分析“三算”对比分析,是指()的比较。 A.预算成本、目标成本、实际成本 B.概算成本、预算成本、决算成本 C.月度成本、季度成本、年度成本 D.预算成本、计划成本、目标成本 答案:A 解析:分部分项工程成本分析是对预算成本、目标成本、实际成本的三算对比。参见教 材 参见教材P107。 63、根据《建设工程施工劳务分包合同(示范文本)》(GF 一 2003 一 0214),从事危险作业 职工的意外伤害保险应由()办理。 A.发包人 B.施工承包人 C.专业分包人 D.劳务分包人 答案:B 解析:运至施工现场用干劳务施工的材料和待安装设备,由承包人办理或获得保险,且不 需劳务分包人支付保险费用。承包人必须为租赁或提供给劳务分包人使用的机械设备办理保 险,并支付保险费用。 参见教材P270。 64、某工程进行检验批验收付时,发现某框架梁截面尺寸与原设计图纸尺寸不符,但经原设 计单位核算,仍能满足结构安全性及使用性要求。则该检验批()。 A.应重新施工 B.应经施工单位和业主协商确定是否予以验收,其经济责任由业主承担 C.可直接予以验收 D.必须进行加固处理后重新组织验收 答案:C 解析:当检测鉴定达不到设计要求时,但经原设计单位核算仍能满足结构安全和使用功 能的检验批,可予以验收。 参见教材P179。 65、根据《建设工程施工劳务分包合同(示范文本)》(GF 一 2003 一 0214),除专用条款另 有规定外,下列合同文件中拥有最优先解释权的是()。 A.通用合同条款 B.中标通知书 C.投标函及其附件 D.技术标准和要求 答案:B 解析: 参见教材P257。施工合同文件的组成及解释顺序的说明: 1、施工合同协议书(双方有关工程的治商、变更等书面协议或文件视为施工合同协议书的 组成部分。) 2、中标通知书 3、投标书及附件4、施工合同专用条款 5、施工合同通用条款 6、标准、规范及有关技术文件 7、图纸 8、工程量清单 9、工程报价单或预算书 66、根据《建设工程监理规范》,队中型及以上或专业性比较强的工程项目,项目监理机构 应编制工程建设监理实施细则,并必须经()批准后执行。 A.监理单位技术负责人 B.总监理工程师 C.专业监理工程师 D.业主代表
答案:B 解析:工程建设监理实施细则应在工程实施开始前编制完成,并必须经总监理工程师批 准。 参见教材P75。 67、根据《生产安全事故报告和调查处理条例》,下列安全事故中,属于重大事故的是()。 A.3 人死亡,10 人重伤,直接经济损失 2000 万元 B.12 人死亡,直接经济损失 960 万元 C.36 人死亡,50 人重伤,直接经济损失 6000 万元 D.2 人死亡,100 人重伤,直接经济损失 1.2 亿元 答案:B 解析:根据生产安全事故(以下简称事故)造成的人员伤亡或者直接经济损失,事故一 般分为以下等级:(一)特别重大事故,是指造底 30 人以上死亡,或者 100 人以上重伤(包 括急性工业中毒,下同),或者 1 亿元以上直接经济损失的事故;(二)重大事故,是指造成 10 人以上 30 人以下死亡,或者 50 人以上 100 人以下重伤,或者 5000 万元以上 1 亿元以下 直接经济损失的事故;(三)较大事故,是指造成 3 人以上 10 人以下死亡,或者 10 人以上 50 人以下重伤,或者 1000 万元以上 5000 万元以下直接经济损失的事故;(四)一般事故, 是指造底 3 人以下死亡,或者 10 人以下重伤,或者 1000 万元以下直接经济损失的事故。 本条第一款所称的“以上”包括本数,所称的“以下”不包括本数。参加教材 参见教材P235。 68、下列项目各参与方的沟通障碍中,属于组织沟通障碍的是()。 A.机构组织庞大 B.知识、经验水平的差距导致的障碍 C.只寸信息的看法不同造成的障碍 D.下属对上级的恐.馒心理而形成的障碍 答案:A 解析:在管理信息中,合理的组织机构有利于信息沟通.但是,如果组织机构过于庞大, 中间层次太多,信息从最高诀策层传递到下层不仅容易产生信息失真,而且还会浪费大量时 间,影响信息及时性. 参见教材P65. 69、在施工准备阶段,绘制模板配图属于()的质量控制工作。 A.计量控制准备B.测量控制准备 C.施工技术准备 D.施工平面控制 答案:D 解析:现场施工准备工作的质量控制有:计量控制,测量控制,施工平面图控制。参见 教材 参见教材P168~169。 70、对某办公大楼二层一施工段内的框架柱钢筋制作的质量,应按一个()进行验收。 A.单位工程 B.分部工程 C.分项工程 D.检验批 答案:D 解析:检验批是工程验收的最小单元,是分项工程质量验收的基础。参加教材 参见教材P178。 二、多项选择题(共 30 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至 少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
71、根据《生产安全事故报告和调查处理条例》(国务院令第 493 号),事故调查报告的内容 主要有()。 A.事故发生单位概况 B.事故发生经过和事故援救情况 C.事故造成的人员伤亡和直接经济损失 D.事故责任者的处理结果 E.事故发生的原因和事故性质 答案:ABCE 解析:第三十条事故调查报告应当包括下列内容: (一)事故发生单位概况; (二)事故发生经过和事故救援情况; (三)事故造成的人员伤亡和直接经济损失; (四)事故发生的原因和事故性质; (五)事故责任的认定以及对事故责任者的处理建议. (六)事故防范和整改措施。 参见教材P184。 72、建设工程项目质量控制系统运行的约束机制,取决于()。 A.各质量责任主体对利益的追求 B.质量信息反馈的及时性和准确性 C.各主体内部的自我约束能力 D.外部的监控效力 E.工程项目管理文化建设的成都 答案:CD 解析:约束机制取决于各主体内部的自我约束能力和外部的监控能力。 参见教材P154。 73、国际上业主方工程建设物资采购的模式主要有()。A.业主自行采购 B.与承包商约定某些物资的指定供应商 C.承包商采购 D.业主规定价格、由承包商采购 E.承包商询价、由业主采购 答案:ABC 解析:在国际上业主方工程建设物资采购有多种模式,如:业主方自行采购、与承包商 约定某些物资为指定供货商、承包商采购等。 74.关于 FIDIC《土木工程施工合同条件》的说法,正确的有()。 A.该合同主要发包人设计的或咨询工程师设计的房屋建筑工程和土木工程的施工项目 B.一般情况下,单价可随各类物价的波动而调整 C.合同计价方式属于单价合同,不包含任何包干价格 D.由业主委派工程师管理合同 E.由业主监督工程进度、质量,签发支付证书、接受证书而很履约证书,处理合同中的有 关事项 答案:ABDE 解析:C 错误,合同计价方式属于单价合同,但也有些自相采用包干价格。 参见教材P317. 75.根据《建筑工程质量管理条例》,在工程项目建设监理过程中,未经监理工程师签字,()。 A.建筑材料、构配件不得在工程上使用 B.建筑设备不得在工程上安装 C.施工单位不得进行下一道工序的施工 D.建设单位不得进行竣工验收
E.施工单位不得更换施工作业人员 答案:ABC 解析:未经监理工程师签字,建筑材料、建筑构配件和设备不得在工程上使用或者安装, 施工单位不得进行下一道工序的施工。未经总监理工程师签字,建设单位不拨付工程款,不 进行竣工验收。 76、下列进度控制的措施中,属干组织措施的有()。 A.选择承发包模式 B.进行工程进度的风险分析 C.落实资金供应的条件 D.编制项目进度控制的工作流程 E.进行有关进度控制会议的组织设计 答案:DE 解析:AB 属于管理措施;C 属干经济措施。 参见教材P143。 77、关于建设工程项目进度控制的说法,正确的有()。 A.进度控制的过程,就是随着项目的进展,进度计划不断调整的过程 B.施工方进度控制的目的就是尽量缩短工期 C.项目各参与方进度控制的目标和时间范畴是相同的 D.施工进度控制直接关系到工程的质量和成本E.进度控制的目的是通过控制以实现过程的进度目标 答案:ADE 解析: 参见教材P109。 78、下列建设工程项目实施阶段策划的工作中,属于项目目标分析和再论证工作内容的有 ()。 A.编制项目投资总体规划 B.编制项目建设总进度规划 C.项目实施环境调查 D.项目功能分解 E.建筑面积分配 答案:ABDE 解析: 参见教材P40· 79、根据施工现场文明施工的要求,施工现场文明施工制度包括(). A.门卫值班管理制度 B.岗位聘任制度 C.宣传教育制度 D.消防管理制度 E.检查考核制度 答案:ACDE 解析: 参见教材P239~241· 80、项目经理在承担项目施工管理过程中,需履行的职责有()。 A.贯彻执行国家和工程所在地政府的有关法律、法规和政策 B.确定项目部和企业之间的利益分配 C.对工程项目施工进行有效控制 D.严格财务制度,加强财务管理 E.确保工程质量和工期,实现安全、文明生产 答案:ACDE 解析:项目经理在承担工程项目施工管理过程中应履行的职责 (l)贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度, (2)严格财务制度,加强财经管理,正确处理国家、企业与个人的利益关系, (3)执行项目承包合同中由项目经理负责履行的各项条款; (4)对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保
工程质量和工期,实现安全、文明生产,努力提高经济效益. 参见教材P60. 81、单位工程施工组织设计和分部(分项)工程施工组织设计均应包括的内容有(). A.施工安全管理计划 B.工程概况 C.施工特点分析 D.各项资源需求量计划 E.主要技术经济指标 答案:BCD 解析:本题考查施工组织设计的内容及其分类。 参见教材P54。 82、关于因果分析图法应用的说法,正确的有(). A.一张分析图可以解决多个质量问题 B.常采用 QC 小组活动的方式进行,有利于集思广益 C.因果分析图法专业性很强,QC 小组以外的人员不能参加 D.通过因果分析图可以了解统计数据的分布特征,从而掌握质量能力状态 E.分析时要充分发表意见,层层深入,排出所有可能的原因 答案:BE 解析:因果分析图法应用时的注意事项: (1)一个质量特性或一个质量问题使用一张图分析。 (2)通常采用 QC 小组活动的方式进行,集思广益,共同分析。 (3)必要时可以邀请小组以外的有关人员参与,广泛听取意见。 (4)分析时要充分发表意见,层层深入,排出所有可能的原因。 (5)在充分分析的基础上,由各参与人员采用投票或其他方式,从中选择 1 至 5 项多数人达 成共识的最主要原因。 参见教材P189。 83、建设工程索赔成立的前提条件有(). A.与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期损失 B.造成费用增加或工期损失额度巨大,超出了正常的承受范围 C.索赔费用计算正确,并且容易分析 D.造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任 E.承包人按合同规定的程序和时间提交索赔意向通知和索赔报告 答案:ADE 解析:索赔的成立,应该同时其备以下三个前提条件: (l)与合同对照,事件己造成了承包人工程项目成本的额外支出,或直接工期损失;(2)造 成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;(3)承包 人按合同规定的程序和时间提交索赔意向通知和索赔报告。 以上三个条件必须同时具备,缺一不可。 参见教材P301. 84、在招标文件中要求中标的投标人提交保证履行合同义务和责任的担保,其形式有(). A.保留金 B.由保险公司开具的履约担保书 C.房屋抵押他项权证 D.有价证券 E.商业银行开具的担保证明 答案:BE 解析:本题考查履约担保的形式, 参见教材P280 一 281. 85、某工程质量事故发生后,对该事故进行调查,经过原因分析判定该事故不需要处理,其 后续工作有().
A.补充调查 B.检查验收 C.做出结论D.提交处理报告 E.实施防护措施 答案:CD 解析: 参见教材P185 图 1Z204053 施工质量事故处理的一般程序。 86、某分部工程双代号网络计划如下图所示,其存在的绘图错误有()。A.多个终点节点 B.多个起点节点 C.节点编号有误 D.存在循环回路 E.有多余虚工作 答案:BCE 解析: 参见教材P115。 87、根据《建设工程施工合同(示范文本)》(GF 一 2013 一 0201),属于发包人工作的有()。 A.保证承包人施工人员的安全和健康 B.保证向承包人提供正常施工所需的进入施工现场的交通条件 C.依据有关法律办理建设工程施工许可证 D.向承包人提供施工现场的地质勘查资料 E.负责对指定分包的管理,并对分包方的行为负责 答案:CD 解析:AE 属干承包商的宝要义务。 参见教材P258。 88、单位工程竣工成本分析的内容包括(). A.竣工成本分析 B.经济效果分析 C.主要资源节超对比分析 D.成本指标对比分析 E.主要技术节约措施分析 答案:ABCE 解析:单位工程竣工成本分析,应包括一下三个方面的内容:(1)竣工成本分析;(2)主 要资源节超对比分析;(3)主要技术节约措施及经济效果分析。 参见教材P108。 89、某项目实施过程中,绘制了下图所示的时间一成本累计曲线,该图反映的项目进度正确 的信息有()。
A.Ⅱ阶段进度慢 B.Ⅰ阶段进度慢 CⅢ阶段进度慢 D.Iv 阶段进度慢 E.工程施工连续 答案:AC 解析:从图中可以看出施工进度的节奏为第一阶段比较快,第二阶段处于慢,部分处于停 工状态,第三阶段比较快,第四阶段比较慢。 90、投标人须知是招标人向投标人传递的基础信息文件,投标人应特别注意其中的()。 A.招标工程的范围和详细内容 B.招标人的责权利 C.施工技术说明 D.投标文件的组成 E.重要的时间安排 答案:ADE 解析: 参见教材P250。 91、根据《建设工程项目管理规范》(GB/T50326-2006),项目管理规划大纲的编制依据包 括()。 A.项目可行性研究报告 B.相关市场和环境信息 C.设计文件、标准、规范 D.项目建议书 E.招标文件及有关合同文件 答案:ABCE 解析:项目管理规划大纲可依据下列资料编制: (l)可行性研究报告。 (2)设计文件、标准、规范与有关规定。(3)招标文件及有关合同文件。 (4)相关市场信息与环境信息。 参见教材P51。 92、施工单位向建设单位提交工程竣工验收报告时,应具备的条件包括()。 A.完成建设 工程设计和合同约定的各项内容 B.有完整的技术档案和施工管理资料 C.有工程使用的主要建筑材料、构配件和设备的进场试验报告 D.有设计、施工、监理单位分别签署的竣工决算书 E.有施工单位签署的工程保修书 答案:ABCE 解析: 参见教材P180. 93、下列施工现场质量检查的内容中,属于“三检”制度范围的有(). A.自检自查
B.巡视检查 C.互检互查 D.平行检查 E.专职管理人员的质量检查答案:ACE 解析:三检包括自检、互检和专检. 参见教材P174. 94、工程项目施工成本管理的基础工作包括(). A.建立成本管理责任体系 B.建立企业内部施工定额 C.及时进行成本核算 D.编制项目成本计划 E.科学设计成本核算账册 答案:ABE 解析: 参见教材P80。 95、在建设工程项目决策阶段,建设单位职业健康安全与环境管理的人物包括()。 A.提出生产安全事故防范的指导意见 B.办理有关安全的各种审批手续 C.提出保障施工作业人员安全和预防生产安全事故的措施建议 D.办理有关环境保护的各种审批手续 E.将保证安全施工的措施报有关管理部门备案 答案:BD 解析:建设单位应当办理各种有关安全与环境保护方面的审批手续。 参见教材P202. 96、关于施工总承包管理模式特点的说法,正确的有()。 A.在开工前有较明确的合同价,有利于业主的总投资控制 B.业主方的招标及合同管理工作量较大 C.多数情况下,由业主方与分包人直接签约,这样有可能减少业主方的风险 D.分包工程 任务符合质量控制的“他人控制”原则,对质量控制有利 E.各分包之间的关系可由施工总承包管理单位负责协调,这样可减轻业主方管理的工作量 答案:BDE 解析:A 选项的正确说法应该是在进行对施工总承包管理单位的招标时,只确定施工总 承包管理费,而不确定工程总造价,这可能称为业主控制总投资的风险.C 选项的正确说法 是多数情况下,由业主方与分包人直接签约,这样有可能增加业主的风险。 参见教材P45. 97、根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施 工方案有(). A.深基坑工程 B.起重吊装工程 C.脚手架工程 D.高大模板工程 E.拆除、爆破工程 答案:AD 解析:建筑施工企业应当组织专家组进行论证审查的工程 (一)深基坑工程 开挖深度超过 5m(含 5m)或地下室三层以上(含三层),或深度虽未超过 5m(含 5m),但 地质条件和周围环境及地下管线极其复杂的工程。 (二)地下暗挖工程 地下暗挖及遇有溶洞、暗河、瓦斯、岩爆、涌泥、断层等地质复杂的隧道工程。(三)高大 模板工程 水平混凝土构件模板支撑系统高度超过
8m,或跨度超过 18m,施工总荷载大于 10Kn/m2", 或集中线荷载大于 15Kn/m 的模板支撑系统。 (四)30m 及以上高空作业的工程 (五)大江、大河中深水作业的工程 (六)城市房屋拆除爆破和其他土石大爆破工程 98、建设工程项目信息管理中,为形成各类报表和报告,应当建立()的工作流程。 A.信息管理和输出 B.收集信息、录入信息 C.审核信息、加工信息 D.信息传输和发布价护 E.信息整理和共享 答案:BCD 解析: 参见教材P321。 一建项目管理第 99 一 100 选择题: 99、政府对建设工程项目质量监督的主要职能包括()。 A.监督评定施工企业的资质 B.监督检查环境质量 C.监督工程参与各方的质量行为 D.监督检查工程实体的施工质量 E.监督审核质量验收标准 答案:CDE解析: 参见教材P193. 100、根据《质量管理体系基础和术语》(GB/T19000 一 2008/ISO9000:2005),质量控制是 质量管理的一部分,是致力干满足质量要求的一系列相关活动。这些活动主要包括()。 A.设定标准 B.测量结果 C.评价 D.质量策划 E.纠偏 答案:ABCE 解析: 参见教材P143。'
您可能关注的文档
- 2010年版《公共基础考试辅导习题集》答案解释.pdf
- 2010年版《公共基础考试辅导习题集》答案解释[1].doc
- 2010年证券从业《发行与承销》预测题及答案解析.doc
- 2010年证券从业资格《市场基础知识》预测题及答案解析.doc
- 2010年证券从业资格考试《投资基金》习题及答案1-10章汇总.doc
- 2010年项目经理继续教育-练习题(含答案).doc
- 2010版《毛概》课后思考题参考答案.doc
- 2010版《社会工作综合能力》初级的各章习题与答案.doc
- 2011-2004年一级建造师《实务》真题及参考答案.doc
- 2011-2013年咨询工程师《项目决策分析与评价》真题及答案.doc
- 2011-2015年全国一级建造师《建设工程法规及相关知识》真题及答案.doc
- 2011-2016年监理工程师考试《理论与法规》真题及答案.doc
- 2011-2016年高考物理试题及答案.docx
- 2011.12《基础会计》(化工版)各章练习题参考答案.doc
- 2011.4.24公务员十三省联考《行测》模拟真题及答案2.doc
- 2011~2014年一建《市政实务》真题及答案.pdf
- 2011~2014年一建《经济》真题及答案.pdf
- 2011~2014年一级建造师《市政公用工程管理与实务》真题及答案.pdf
相关文档
- 施工规范CECS140-2002给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程
- 施工规范CECS141-2002给水排水工程埋地钢管管道结构设计规程
- 施工规范CECS142-2002给水排水工程埋地铸铁管管道结构设计规程
- 施工规范CECS143-2002给水排水工程埋地预制混凝土圆形管管道结构设计规程
- 施工规范CECS145-2002给水排水工程埋地矩形管管道结构设计规程
- 施工规范CECS190-2005给水排水工程埋地玻璃纤维增强塑料夹砂管管道结构设计规程
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程(含条文说明)
- cecs 141:2002 给水排水工程埋地钢管管道结构设计规程 条文说明
- cecs 140:2002 给水排水工程埋地管芯缠丝预应力混凝土管和预应力钢筒混凝土管管道结构设计规程 条文说明
- cecs 142:2002 给水排水工程埋地铸铁管管道结构设计规程 条文说明
