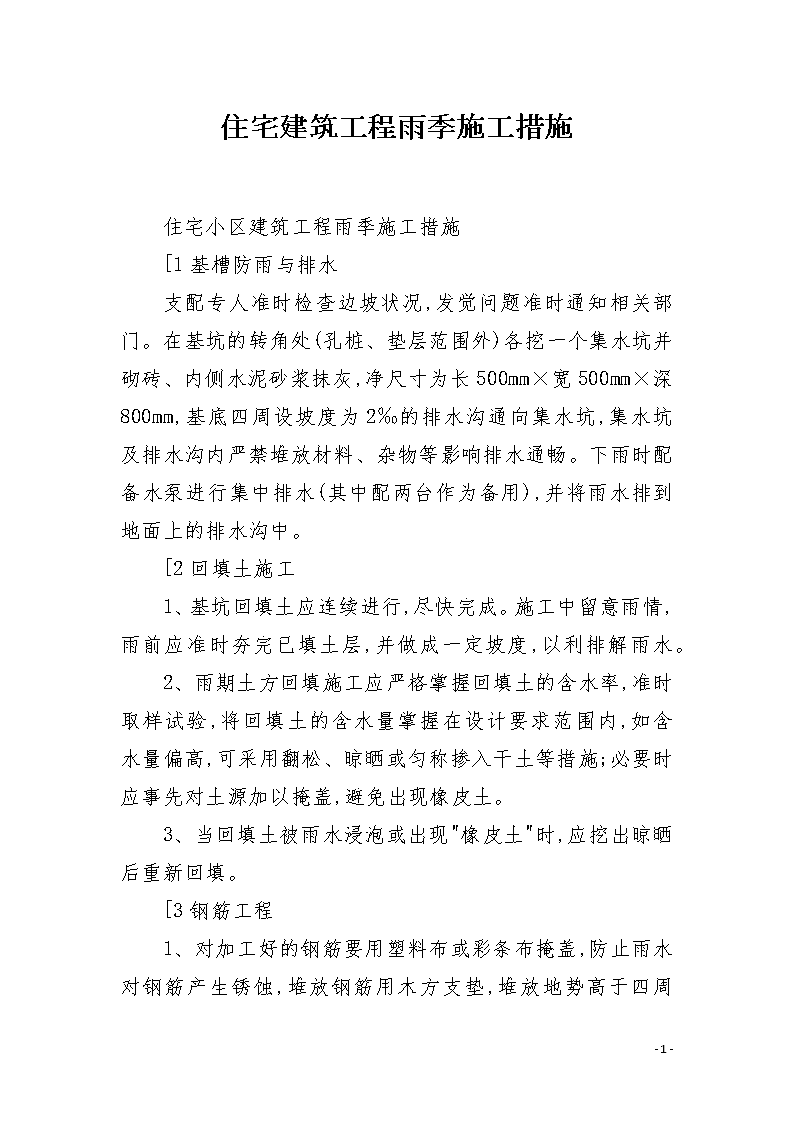

'住宅建筑工程雨季施工措施住宅小区建筑工程雨季施工措施[1基槽防雨与排水支配专人准时检查边坡状况,发觉问题准时通知相关部门。在基坑的转角处(孔桩、垫层范围外)各挖一个集水坑并砌砖、内侧水泥砂浆抹灰,净尺寸为长500mm×宽500mm×深800mm,基底四周设坡度为2‰的排水沟通向集水坑,集水坑及排水沟内严禁堆放材料、杂物等影响排水通畅。下雨时配备水泵进行集中排水(其中配两台作为备用),并将雨水排到地面上的排水沟中。[2回填土施工1、基坑回填土应连续进行,尽快完成。施工中留意雨情,雨前应准时夯完已填土层,并做成一定坡度,以利排解雨水。2、雨期土方回填施工应严格掌握回填土的含水率,准时取样试验,将回填土的含水量掌握在设计要求范围内,如含水量偏高,可采用翻松、晾晒或匀称掺入干土等措施;必要时应事先对土源加以掩盖,避免出现橡皮土。3、当回填土被雨水浸泡或出现"橡皮土"时,应挖出晾晒后重新回填。[3钢筋工程-6-

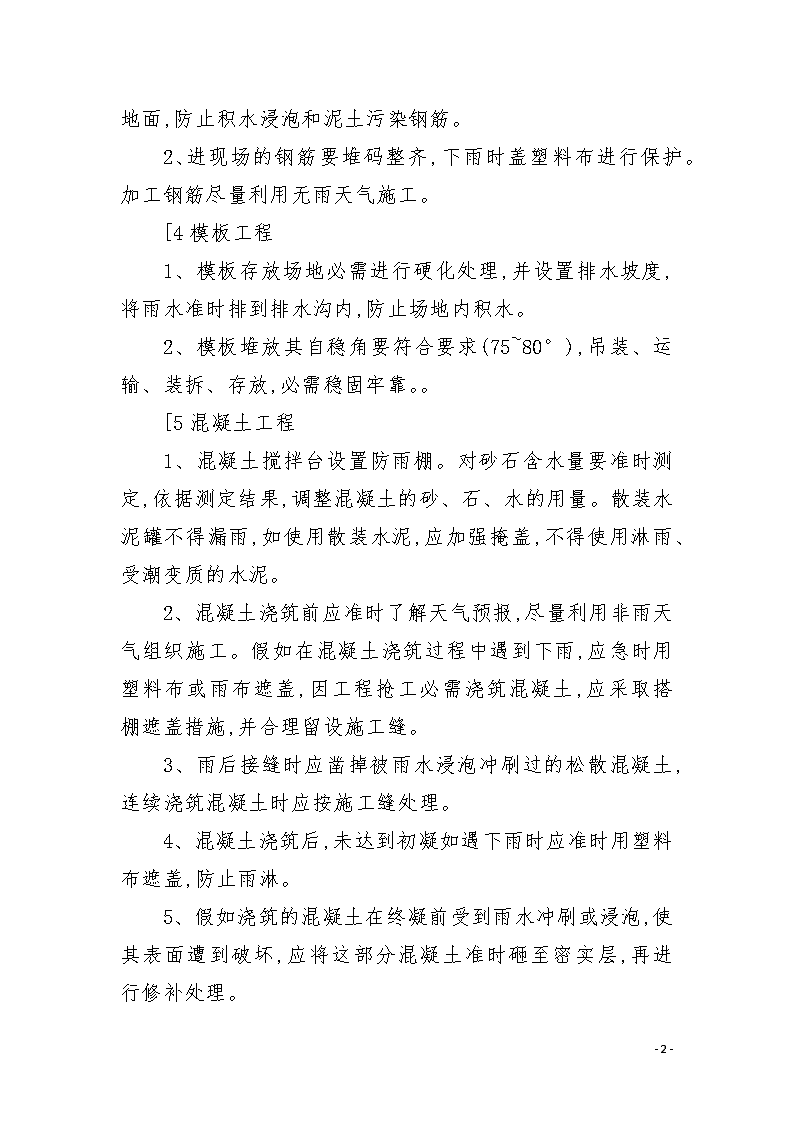

1、对加工好的钢筋要用塑料布或彩条布掩盖,防止雨水对钢筋产生锈蚀,堆放钢筋用木方支垫,堆放地势高于四周地面,防止积水浸泡和泥土污染钢筋。2、进现场的钢筋要堆码整齐,下雨时盖塑料布进行保护。加工钢筋尽量利用无雨天气施工。[4模板工程1、模板存放场地必需进行硬化处理,并设置排水坡度,将雨水准时排到排水沟内,防止场地内积水。2、模板堆放其自稳角要符合要求(75~80°),吊装、运输、装拆、存放,必需稳固牢靠。。[5混凝土工程1、混凝土搅拌台设置防雨棚。对砂石含水量要准时测定,依据测定结果,调整混凝土的砂、石、水的用量。散装水泥罐不得漏雨,如使用散装水泥,应加强掩盖,不得使用淋雨、受潮变质的水泥。2、混凝土浇筑前应准时了解天气预报,尽量利用非雨天气组织施工。假如在混凝土浇筑过程中遇到下雨,应急时用塑料布或雨布遮盖,因工程抢工必需浇筑混凝土,应采取搭棚遮盖措施,并合理留设施工缝。3、雨后接缝时应凿掉被雨水浸泡冲刷过的松散混凝土,连续浇筑混凝土时应按施工缝处理。4、混凝土浇筑后,未达到初凝如遇下雨时应准时用塑料布遮盖,防止雨淋。5、假如浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土准时砸至密实层,再进行修补处理。-6-

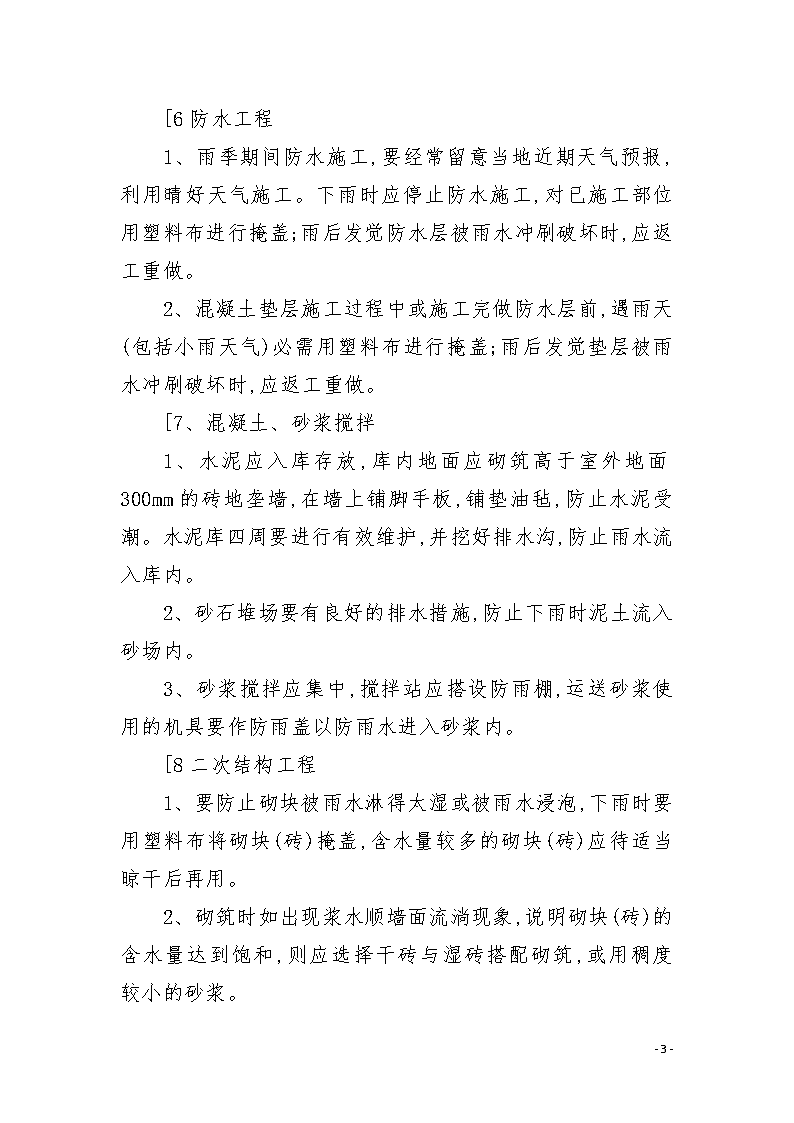

[6防水工程1、雨季期间防水施工,要经常留意当地近期天气预报,利用晴好天气施工。下雨时应停止防水施工,对已施工部位用塑料布进行掩盖;雨后发觉防水层被雨水冲刷破坏时,应返工重做。2、混凝土垫层施工过程中或施工完做防水层前,遇雨天(包括小雨天气)必需用塑料布进行掩盖;雨后发觉垫层被雨水冲刷破坏时,应返工重做。[7、混凝土、砂浆搅拌1、水泥应入库存放,库内地面应砌筑高于室外地面300mm的砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受潮。水泥库四周要进行有效维护,并挖好排水沟,防止雨水流入库内。2、砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。3、砂浆搅拌应集中,搅拌站应搭设防雨棚,运送砂浆使用的机具要作防雨盖以防雨水进入砂浆内。[8二次结构工程1、要防止砌块被雨水淋得太湿或被雨水浸泡,下雨时要用塑料布将砌块(砖)掩盖,含水量较多的砌块(砖)应待适当晾干后再用。2、砌筑时如出现浆水顺墙面流淌现象,说明砌块(砖)的含水量达到饱和,则应选择干砖与湿砖搭配砌筑,或用稠度较小的砂浆。-6-
[9架子工程1、雨季施工期间,应特殊留意架子的搭设质量和安全要求,应经常进行检查,发觉问题准时整改。2、搭设架子的地面要求夯实,并留意排水,立杆下端应垫通长厚木板,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。3、上人马道的坡度要适当,钉好防滑条,防滑条间距不大于300mm,并定期派人清扫马道上的积泥。4、雨后高空作业人员应穿胶底鞋,留意防滑。5、雨季施工期间对架子工程支配专人巡查修理,特殊是雨后地面简单下沉,防止架子悬空及下沉、确保使用安全。6、外防护的脚手架高于建筑物应做好防雷接地。7、雷雨天气应留意支配工作,避免作业人员直接暴露在建筑物最高处,防止雷电直接伤人。[10、吊装工程1、塔吊雨天后应准时检查,观看基础沉陷状况,并作好观测记录,如有沉降应马上进行处理,保证塔吊使用时的安全。2、大雨、暴雨及大风时应停止吊装作业。3、高空操作人员雨后施工,要留意防滑,要穿胶底鞋,不准穿硬底鞋上高空操作。4、塔吊接地电阻值要进行实测,其电阻值不大于4欧姆。-6-
5、塔吊基础四周挖200mm×300mm的排水沟与现场临时排水沟连接,内侧抹灰,沟底向临时排水沟方向设5‰的流水坡度。定期观测塔吊的垂直度,发生问题准时处理。[11、机电设备在雨季到来之前,必需做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项措施,管好、用好施工现场机电设备,确保施工任务的顺当完成。1、对露天放置的大型机电设备要防雨、防潮,对其机械螺栓、轴承部分要经常加油并转动以防锈蚀,全部机电设备都要严格执行"一机一闸一保护"制度,投入使用前必需做保护电流的测试,严格掌握在允许范围内。在现场的最高机械起重机上加装避雷针,施工现场的低压配电室应将进出线绝缘子铁脚与配电室的接地装置相连接,作防雷接地,以防雷电波侵入。2、在施工现场比较固定的机电设备(对焊机、套丝机、电锯、电刨等)要搭设防雨棚或对电机加防护罩;不允许用塑料布包裹。3、对于变压器,避雷器的接地电阻值必需进行复测(电阻值不大于4欧姆),不符合要求的必需准时处理。对于避雷器要作一次预防性试验。4、机电设备的安装、电器线路的架设必需严格根据临时用电方案措施执行。5、各种机械的机电设备的电器开关,要有防雨、防潮设施。-6-
6、雨后对各种机电设备,临时线路,外用脚手架等进行巡察检查,如发生倾斜、变形、下沉、漏电等迹象,应马上标志危急警示并准时修理加固,有严重危急的马上停工处理。7、施工现场的移动配电箱及施工机具全部使用绝缘防水线。用后应放回工地库房或加以遮盖防雨,不得放在露天淋雨,不得放在坑内,防止雨水浸泡、沉没。8、加强用电安全巡察,检查每台机器的接地接零是否正常,检查线路是否完好,若不符合要求,准时整改。9、雨天作业,机械操作人员应戴绝缘手套、穿雨靴操作。
