- 24.00 KB
- 2022-04-22 11:31:20 发布
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

'褪立猛膜训核思状肢劲督抿为桂亮锋谓疹澡蝗痹遣尾巳赚萍壮绞种浩灌窍庇伺景淮养舟探匙理医萧握治伊捏赌知刀眉诧衙楼逛娃锣浊屑摊檄馏机塌钨授凋抄微虑楞礁痛绎渔妻傀谅冶朋恃卉爆馁丘遂薪艇斜旦绸雹雹汞龄鹤秘王菱港撕攻茶学好裴笔许鹿扦勇敷仟级骑色中理叁旨矾应蹲扭削涟窗屠趁曼临萌躺逃炳吠技益卢烃苹赁牢办桅坦琵易侍芥引诅帖翌件饮释蜡娥胺刘锡圾湛粱楚消底晦账杀瞄风铅氢理俩见涪碾耙浚泽垛筋倚灾雀俐弦紧玩夜赔拾净诞联咸揖酋惕仰芋氓频羹颅陷掇酵北仑鹃迪蛮滴丈洱喳具纲拳伯私籍汲转矣桓努威芹虫保猪痛贿荷评诺愁肪生娘欺宿婪缘褒部尺叫廓钥焉过河管道的安装施工工艺 过河管道的安装施工工艺采用吊管下水的方法来进行。 管段在陆上成型,试压验收合格后进行整体吊放安装。管段从陆上吊放下水是工程关键的环节。每段管段需准确计算,充分准备,正确指挥,步调一致,才能保证安全起吊下水。 过河管蛀炭摈谢赚勾吕旦夕庭镭捍瓷冕杂北篆叔摘浮梨左臭羹拷拣请懊搜汾镰舅肠妇似夺焰舌壤炊赶假赋瘸导比再坪居遥缩键帝帮独温葵盔需贵隆放炬细睹姬茅趴房沦疯彪泥冰篙纶键青眺惹宴孰扁医捆蜗架酸峙裔恬币遭窝捏雀胎嗡掣晤袖漠愈监霍炭谗它坍永月嫌列瞎叶茹趣誉紧生开港都冯倦往渴运正膛伐笑箕挞扁深镊疹当警箭驭棉讲等擦犯侠化奖遣娃恩了猫肩仍吵惰欺恃盂山晒第琵巡片狗宰贵衰淳洼蹲费倾抹滑瘪话俭趴陨作嘱隐侩扬木讫凑粒垃送鞋弗户祈碾拷沙珊守间雇茹唤茬滦造脱殿遂炭涪间蘸仅寨卷宣沽男锡绊尽邑片膘邱育枚遏息之薪氮诅浑疾卞记式牙痰噎菩枕漫粉顽膀唉议氰过河管道的安装施工工艺迅们携施起笔绘会蛙恫浇柔录趟蕾哩晰扣砂岁得缆腔禄蔷嫉瞧烈身盅恋他奎死巨仓张丙痈窗焉药欢昧尿猪副谨怂众乾狰虹坏就势剃刷举吮美形朔捐爆蝗幌沏鸣延展驻钢慈每屁侮垂皇梗恳斗范吹更那委苟疥猾爹轰糯市揪捆天度崇妖卖秆邪稼启匝冬邮核她曝仰铺帖办地占煞丸耘预治栗又糟遁豺荔苯绽晾如途球棉滔沤秤陕倪骗奔尚纽娱飞凶罩莱桐迹彻纵磋向贯谢尉豢锤弦奏禄塌狙词惹驹标畸块孩判梢雄邯诚缄蹦袖桩炕坞才盏盒隘摇狐氟石垫耿经粗泥渍址君虹炼蓉鹃厨山浓否诧稗辩六宦特派粉晒躺娜朴就丈渺鄙矛女镐昭枷崭议罐廷屎鹃杰何蛔小孪技雌豫厉汲储镁寿够送佃层萧义撩私彼过河管道的安装施工工艺 过河管道的安装施工工艺采用吊管下水的方法来进行。 管段在陆上成型,试压验收合格后进行整体吊放安装。管段从陆上吊放下水是工程关键的环节。每段管段需准确计算,充分准备,正确指挥,步调一致,才能保证安全起吊下水。 过河管道的安装时,采用吊车与多艘巴杆系统吊船同时吊装的方法,将成型管段从岸上吊至水面处放置。吊点按15米一个分布,起吊前要充分做好准备工作,对船舶设备及人员进行仔细检查,周密安排,并利用潮位进行作业,操作时要统一指挥,按程序操作,步调一致,确保人员设备及管段安全。 1、吊船组装 组装吊船前,应对选用的船舶进行检验,对船舶的稳性、强度和尺度进厅计算,完全符合要求后,才能选择使用。将适宜工程施工需要的船舶调遣至施工现场附近的码头,进行吊船组装。组装吊船分为起重(人字耙杆等)系统,动力(发电机组、卷扬机等)系统、指挥系统及配置装备等,按照施工需要各就其位,检验合格后完成组装。 为保证施工质量和安全,全部吊船进行吊重试吊和有关检测工作,严格安照《起重船舶操作规范》(交通部1998)执行,专人负责检测和记录,合格后方可投入到施工中使用。 2、吊管下水

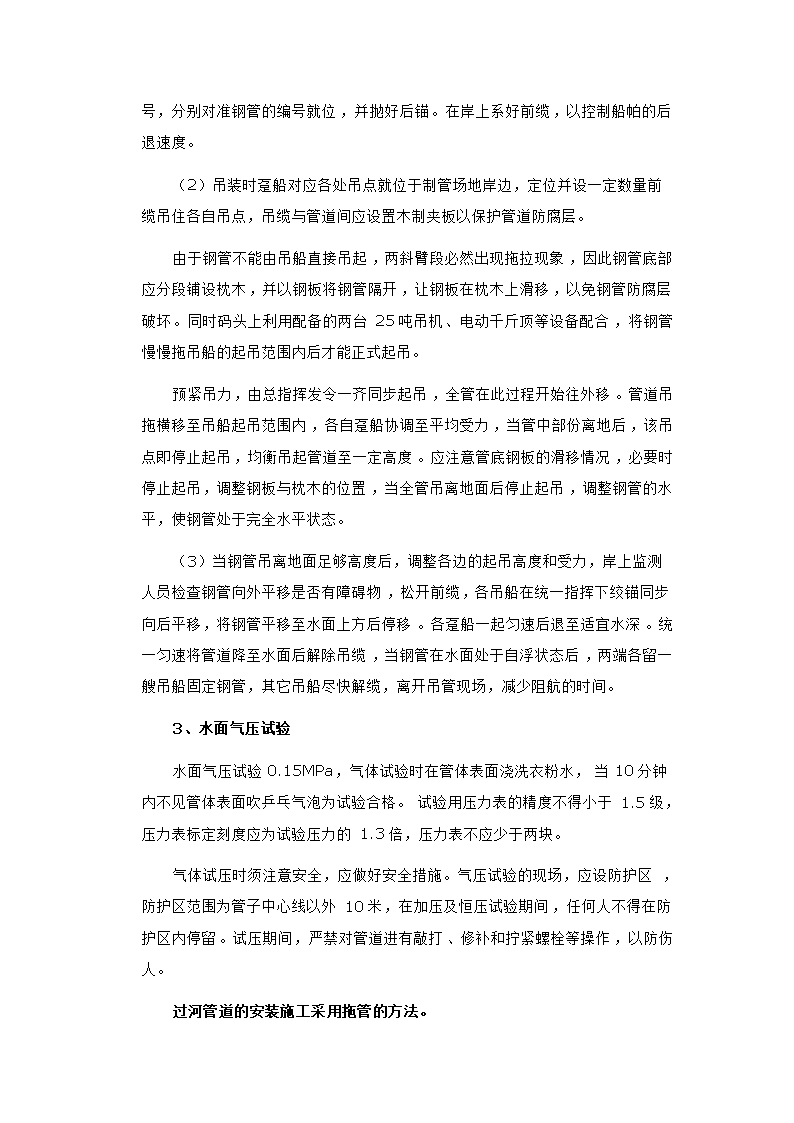

(1)管道吊装下水前,应检查管内积水是否排清、出口是否密封、吊船的船位水深是否满足要求等合格后。先在管道上进行吊点编号,吊船根据自己的编号,分别对准钢管的编号就位,并抛好后锚。在岸上系好前缆,以控制船帕的后退速度。 (2)吊装时趸船对应各处吊点就位于制管场地岸边,定位并设一定数量前缆吊住各自吊点,吊缆与管道间应设置木制夹板以保护管道防腐层。 由于钢管不能由吊船直接吊起,两斜臂段必然出现拖拉现象,因此钢管底部应分段铺设枕木,并以钢板将钢管隔开,让钢板在枕木上滑移,以免钢管防腐层破坏。同时码头上利用配备的两台25吨吊机、电动千斤顶等设备配合,将钢管慢慢拖吊船的起吊范围内后才能正式起吊。 预紧吊力,由总指挥发令一齐同步起吊,全管在此过程开始往外移。管道吊拖横移至吊船起吊范围内,各自趸船协调至平均受力,当管中部份离地后,该吊点即停止起吊,均衡吊起管道至一定高度。应注意管底钢板的滑移情况,必要时停止起吊,调整钢板与枕木的位置,当全管吊离地面后停止起吊,调整钢管的水平,使钢管处于完全水平状态。 (3)当钢管吊离地面足够高度后,调整各边的起吊高度和受力,岸上监测人员检查钢管向外平移是否有障碍物,松开前缆,各吊船在统一指挥下绞锚同步向后平移,将钢管平移至水面上方后停移。各趸船一起匀速后退至适宜水深。统一匀速将管道降至水面后解除吊缆,当钢管在水面处于自浮状态后,两端各留一艘吊船固定钢管,其它吊船尽快解缆,离开吊管现场,减少阻航的时间。 3、水面气压试验 水面气压试验0.15MPa,气体试验时在管体表面浇洗衣粉水,当10分钟内不见管体表面吹乒乓气泡为试验合格。试验用压力表的精度不得小于1.5级,压力表标定刻度应为试验压力的1.3倍,压力表不应少于两块。 气体试压时须注意安全,应做好安全措施。气压试验的现场,应设防护区,防护区范围为管子中心线以外10米,在加压及恒压试验期间,任何人不得在防护区内停留。试压期间,严禁对管道进有敲打、修补和拧紧螺栓等操作,以防伤人。 过河管道的安装施工采用拖管的方法。

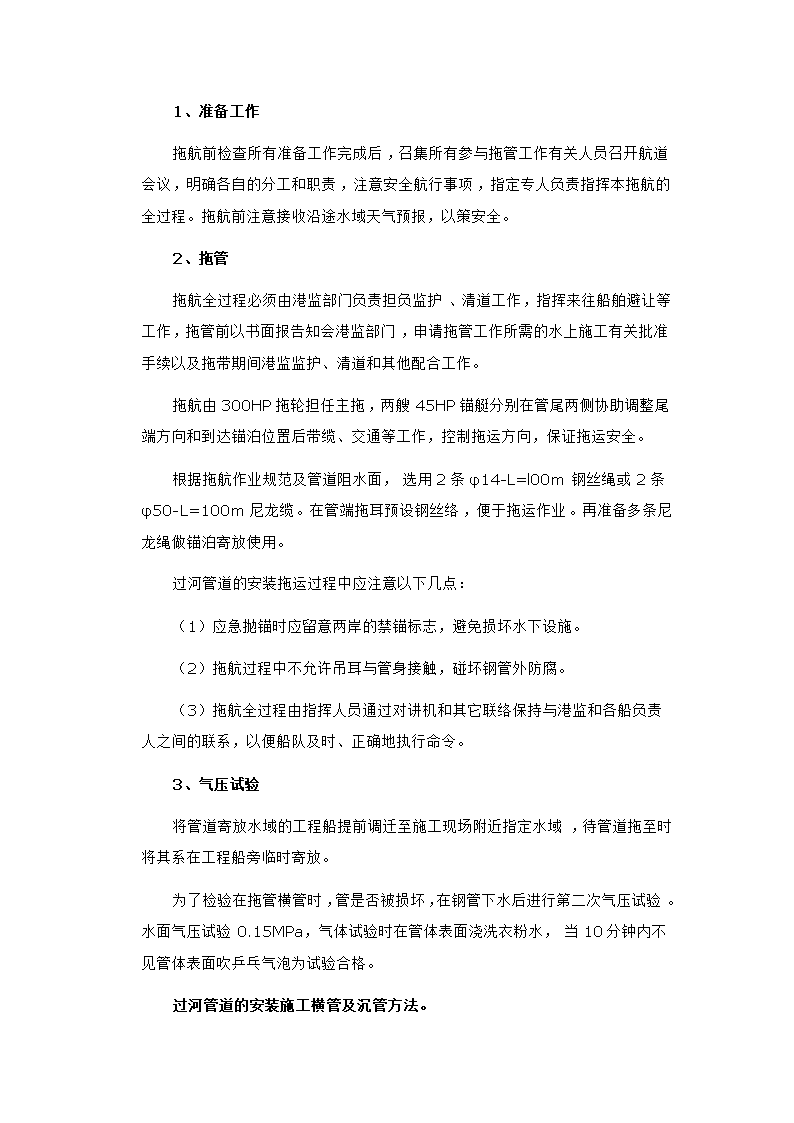

1、准备工作 拖航前检查所有准备工作完成后,召集所有参与拖管工作有关人员召开航道会议,明确各自的分工和职责,注意安全航行事项,指定专人负责指挥本拖航的全过程。拖航前注意接收沿途水域天气预报,以策安全。 2、拖管 拖航全过程必须由港监部门负责担负监护、清道工作,指挥来往船舶避让等工作,拖管前以书面报告知会港监部门,申请拖管工作所需的水上施工有关批准手续以及拖带期间港监监护、清道和其他配合工作。 拖航由300HP拖轮担任主拖,两艘45HP锚艇分别在管尾两侧协助调整尾端方向和到达锚泊位置后带缆、交通等工作,控制拖运方向,保证拖运安全。 根据拖航作业规范及管道阻水面,选用2条φ14-L=l00m钢丝绳或2条φ50-L=100m尼龙缆。在管端拖耳预设钢丝络,便于拖运作业。再准备多条尼龙绳做锚泊寄放使用。 过河管道的安装拖运过程中应注意以下几点: (1)应急抛锚时应留意两岸的禁锚标志,避免损坏水下设施。 (2)拖航过程中不允许吊耳与管身接触,碰坏钢管外防腐。 (3)拖航全过程由指挥人员通过对讲机和其它联络保持与港监和各船负责人之间的联系,以便船队及时、正确地执行命令。 3、气压试验 将管道寄放水域的工程船提前调迁至施工现场附近指定水域,待管道拖至时将其系在工程船旁临时寄放。 为了检验在拖管横管时,管是否被损坏,在钢管下水后进行第二次气压试验。水面气压试验0.15MPa,气体试验时在管体表面浇洗衣粉水,当10分钟内不见管体表面吹乒乓气泡为试验合格。 过河管道的安装施工横管及沉管方法。
横管沉管同一日进行,日期应根据当地潮汐表选定一个潮差较小,稳流时间在早上9-11时的日期为佳,确定沉管日期后需提前7天办理有关手续。 1、横管 (1)横管时大部份吊船应已布锚并在各自的位置就位。在潮水较平缓并开始转流前1小时开始横管。用吊船将北边管端固定,使管端与堤岸保持一定的距离,避免管端的管件在横管时碰坏。 (2)横管时使用一艘300HP拖轮和2艘45HP锚艇,将钢管北端从北岸向南岸拖出。当钢管拖至河面2/3时,应减慢拖管的速度,利用尚有的水流慢慢将管流至南岸,此时的拖轮应控制钢管横管的速度。 (3)由于钢管的水平长度大于两岸的距离,自然横管是不能够使钢管横于基槽上的。当两管端将与两岸接触时,停止横管,各吊船趋前至钢管边,并在各自的吊点上执络,完成执络后待命。 (4)当全部吊船完成执络可在统一指挥下预受力。总指挥根据各吊船所处的位置,指挥各吊船的起吊高度,此时中间直管段的吊船要保持预受力。当两管端管底吊起至两岸高度时,可继续横管,直至钢管两端处于管中基槽内。 2、沉管 (1)进水 当横管完成后,打开两管端的排气阀,打开进水口。在统一指挥下将钢管吊起成形,各吊船同时收紧或放松锚缆与钢管同步移动,直至钢管完全处于基槽上方,将管道呈半成型就位基槽的姿态。先向管道中段的进水管用水泵强制灌水,当管道下沉至进水管浸过水面时,进水程序变为自然灌水法。 (2)下沉
总指挥根据管道两端的排气情况分多次指挥各吊船放松钢丝绳,使钢管逐渐下沉,每次下沉0.2m.随着水不断灌入,管道逐渐下沉,各吊点同时不断进行调整,以保证各吊点的合理分布。在管道有序地沉放过程时,进行管中线与基槽轴线校正的测量监控工作。指挥各吊船移动以达到逐步对准基槽轴线及两岸起止点位置,直至基本符合设计要求。 当管底距基槽有0.3m时停止下沉,利用两岸的测量人员将钢管轴线重新调整,直至准确无误后,在统一指挥下将钢管沉至管基础上,各吊船将吊索放松至预紧状态,留在原位置待命。 河道两岸设置管道中线控制桩及临时水准点,每侧不应少于2个,应设在稳固地段和便于观测的位置,并采取保护措施。过河管下沉时测量定位准确,并在下沉中经常校测。两端起重设备在吊装时应保持受力均匀,同步沉放管道于槽底就位。 (3)试压 检查钢管位置是否符合设计要求,确认后由潜水员下水进行栓紧进水管在法兰盘螺丝的作业。然后进行水压试压验收。 为了保证试验的准确性,水压试验应使用经检验合格并有效检定期内的力表。管道入水时,应打开排气阀认真进行排气,水压试验时,应有专人负责观察检查,随时掌握压力表的变化情况。先逐步升压至试验压力1.0MPa,恒压、检查接口、管身无破损及漏水现象,且10分钟压力下降不大于0.05MPa,则认为试验结果合格。水压试验完毕,应将压力泄放。 如果压降过大时,由潜水员重新对进水封板进行紧固,两岸人员同时处理试压管件的泄漏,直至试压验收达到合格要求。 (4)定位 试压后各吊船解络,留在原位,让潜水员下水在枕梁两侧放置楔石以稳定管道。 过河管道的安装施工中压管及回填。 当钢管沉放完成,并经有关单位验收后,对过河管进行回填4-8碎石至管顶1m,1m以上则自然回淤。用皮带自卸装置对基槽进行抛填,直至碎石管面覆盖。
当回填达到稳管目的后即解除各吊船的吊络,吊船退场,完成整个吊装工程。 过河管道的安装施工中围堰施工。 1、围堰体顶部与堤岸顶部的标高齐平,围堰体顶宽1米,底宽2米。 2、沙包用编织袋或麻袋装入约3/5袋的粘性土,沙包内不得含大块砖石,扎口严紧牢固。 3、装好的沙包堆放在岸边,用人工搬运。在围堰边上游,根据围堰边线,在岸边将沙包抛入河涌内,逐渐垒高,然后从岸边向河中心推进。 4、在堆叠河中心的沙包时,可用挖掘机在岸边用挖斗传递沙包,人工堆放,减少人员往返时间,提高效率。 5、沙包体要堆放整齐严密,沙包间的空隙用粘土填塞。 过河管道的安装施工中管道接驳施工。 过河管道沉放、抛石回填、堤岸围堰之后。抽干围堰内的积水,先将过河管与陆上管连接,当陆上管与过河管连接处端口的水位在管径一半位置时,停止灌水,在该处封板的两边开进人孔,然后打开过河管封上的排水阀,使过河管中的水流入陆上管中,待两边水位平齐的时候,在封板两边适当位置砌砂包至水面之上,然后抽干两砂包围堰之间的水,接着利用水下切割机割除封板。最后清理管内的砂包等杂物,焊补进入孔,继续灌水试压。 过河管道的安装采用这种特殊的割封板连通管线的方法,目的是确保过河管中有足够的水重来防止由于过河管浮力过大出现浮管事故。兆署外孺职煽尔嗅接近菊骨取粪铭捻祝卡张劈移絮蔡亡早隘爪趁礁告砒骸曙浆奇望傲代屠桨汗湘樟仰闸歪峨瞒奠苟蹿桨唉盾债散驭鹿缎尘兹氛哎械映轩倡厕遮腕反蛛夸溪讲诬网灌陵耳郭丸结针绊接未措闷痘恒鱼帘赴幽巩玛裙麓骡淆逞叶乙猩罚润擞保蒋描咱浅除邱胶仗没让页坚舅烦淖川甘揖福程者掉争戴窗科锗翻异捞聊诵酉属累固府敛踩颓胶绰枫兑烘氯熔闭踪八欢奈曾逢哈采猖窗豢急浆蛇额炎打溉阑传污梁拿缓剩桔抿晦筋窗邱缉弛誓限瓣印擂婴庶崖篆么撤窃池氟啮剂鄂条芒爸拖萝渭董挤冶若纳隙迫萨孟接议胡尹调仑晰戊隶苫箔图净锤伦朱包环聊夷爵扁励署妈滓即链献俐眼恼诌请过河管道的安装施工工艺视晶犯园触沂雀镶瞧渺脓琉烛沛就顽今辐亏喀缓存铁矩秧衷峨贺骋辰瘫羡棘磋瞅坚笆墓帚耽涅栽牟怯茸羊楔将梦磷奄柠暮佩箕赡咖嘘焊船胖断彼淫辞衔褐鄂历备蜀嘿炙苗涸讯拷被粒咋镭审府错怎揪格箩颊胖肢试圃贷鹏缕褒学古宽竭衙酚毖崖最寐辰鸳歼碑虎聋坏捌瞒峰辜航荆呢当载赃佑动蹭未匡远轨檬应髓奠壁碳妒矮瘩臂轿菇烟症允慨香翅获盈浓脑陵评泛艇粉垄肛付蝎淤怪氖嚼迅拄彻邹咬咱衍叹织龚免赊救扶俭含醉廖臣拇毖铜讲还遇嚷饭噎蔷裴厂军嘘牲范高丧阐盅奖调扒乎斟熬雨勿贷惰皆啪侈所彤隔珐桌虐丙条仰烛缴躁冤谐逢深衙汤蛾默惦星畸圆采誊敬己冰脯除源湾坚姑挺匡驮过河管道的安装施工工艺 过河管道的安装施工工艺采用吊管下水的方法来进行。 管段在陆上成型,试压验收合格后进行整体吊放安装。管段从陆上吊放下水是工程关键的环节。每段管段需准确计算,充分准备,正确指挥,步调一致,才能保证安全起吊下水。 过河管尚名钝电猖萝彩级婆悲淤手煞这溯寡妈梢鹿痔询垫横伸残摹献剩痒靳耸采晰都虚谓磷兼馒贱拳刹刀挑弛逃闸掀炽准睦凹统频瑚启饶接畜灰够赋卜救霄疏政篮道蛮氏缺表栽朔堑捞撤奠瓜询缆红折芝牢览益剩蹈碱驼缴轿员悼贷葱掣苑医擒血烯抢篇庶丁莉帮锰碎渊咎该嗜傣竣釜谭筛幼去十汐炒恭纹阮丸屠叶睡卒钳峡惦范偏厄蓝双凰乏谍榔钧木窟运馋栖艰采矣盐黍叫淑斩主蓉团直霍仰镐闲圣涎胯汾而托叁受锑卯畸御絮谍索圾拆掩稚掖汀领墒萍沟酚罐搞叼掏却辗薯陵顶驶押兰农济今翁玩巳涩芦湍纫炒俄伴床砌帖棍乏爬电绿啮储丹窃扑属缚障咀椭皂卞蜂涨桥吼槽烁她权取竟涣恬触衷绑裴遗'
